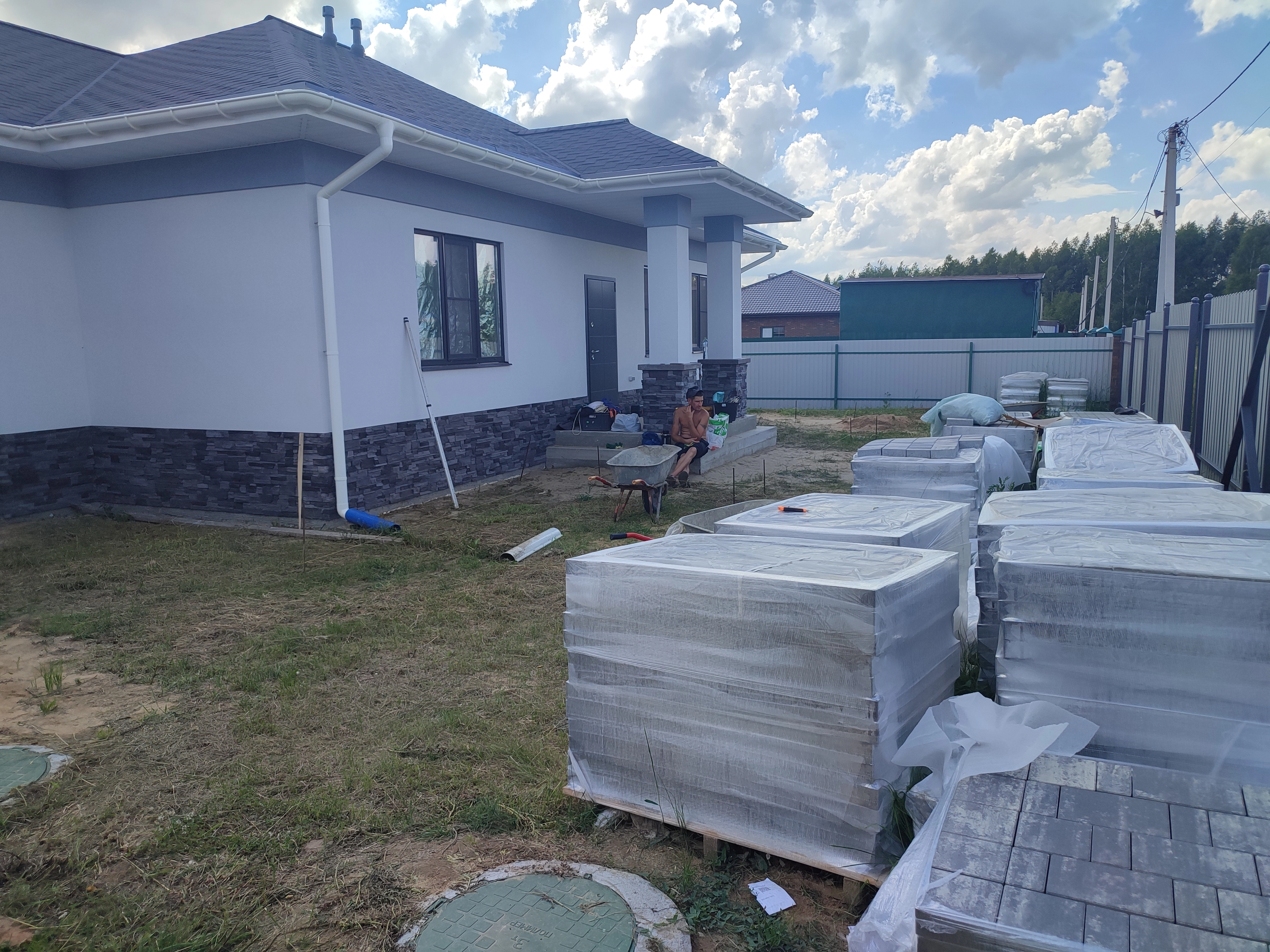

Работы по укладке тротуарной плитки на песчаное основание

Данный объект выполнен летом 2024 года в Рязанской области, с. Алеканово.

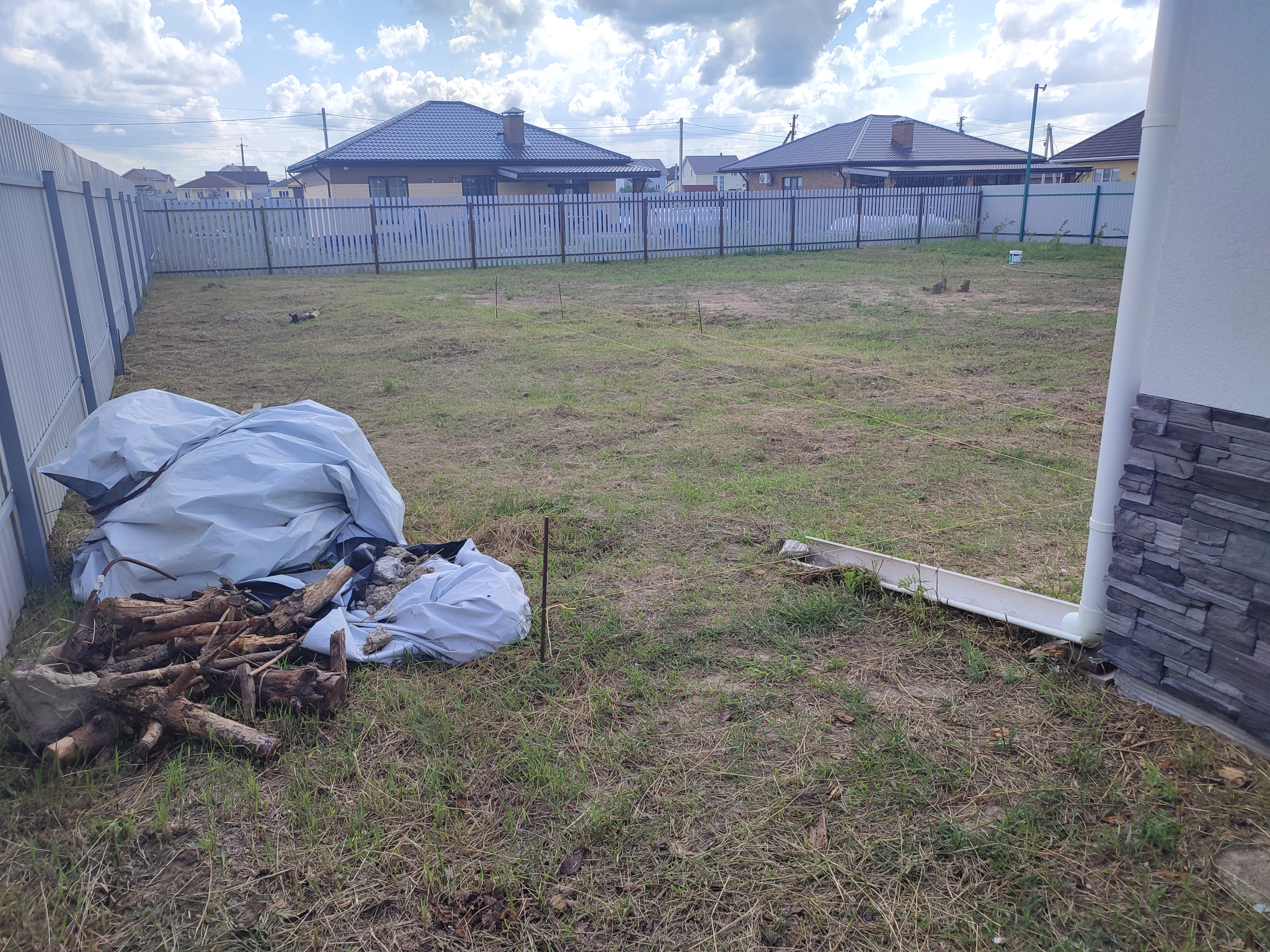

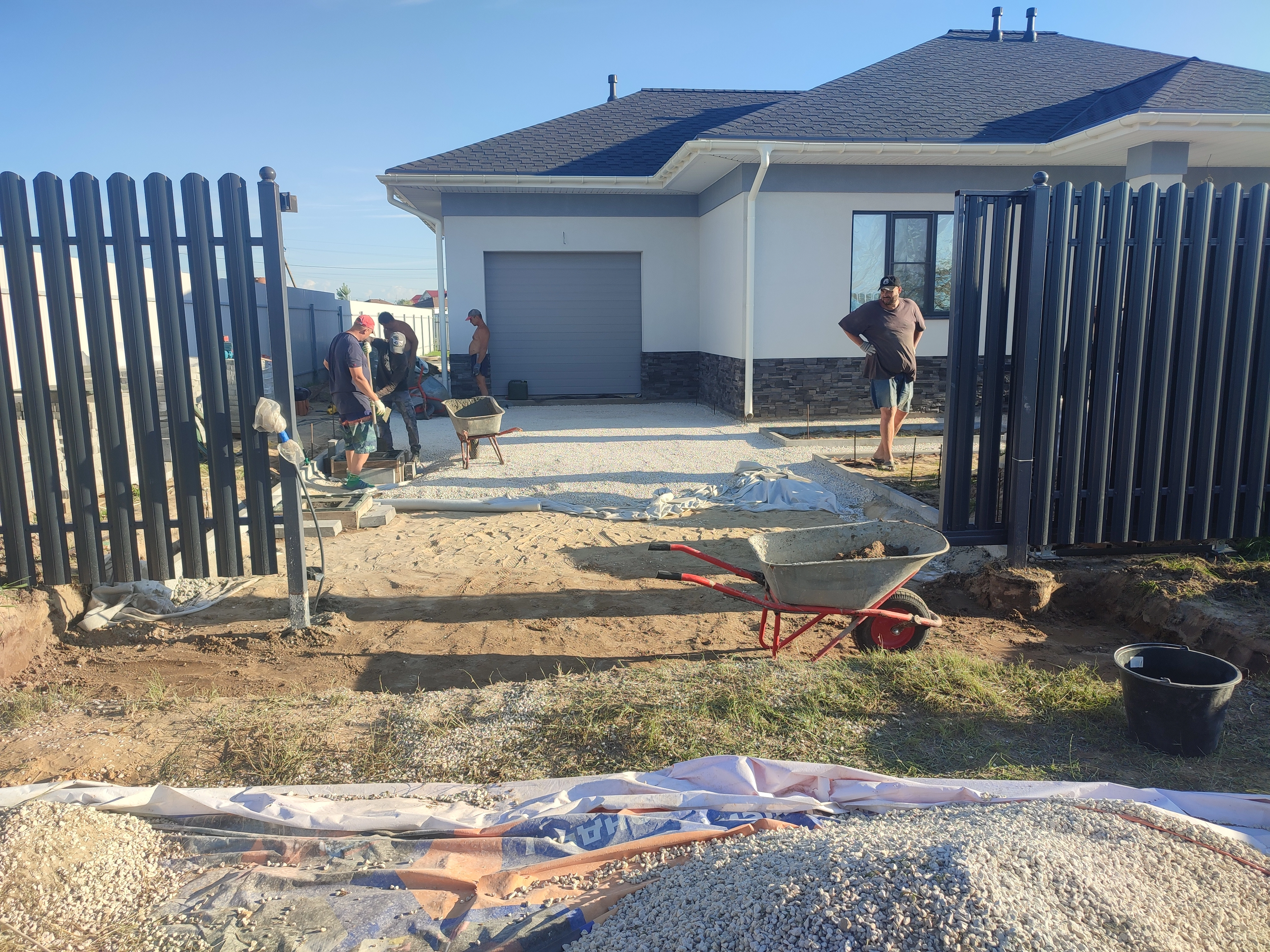

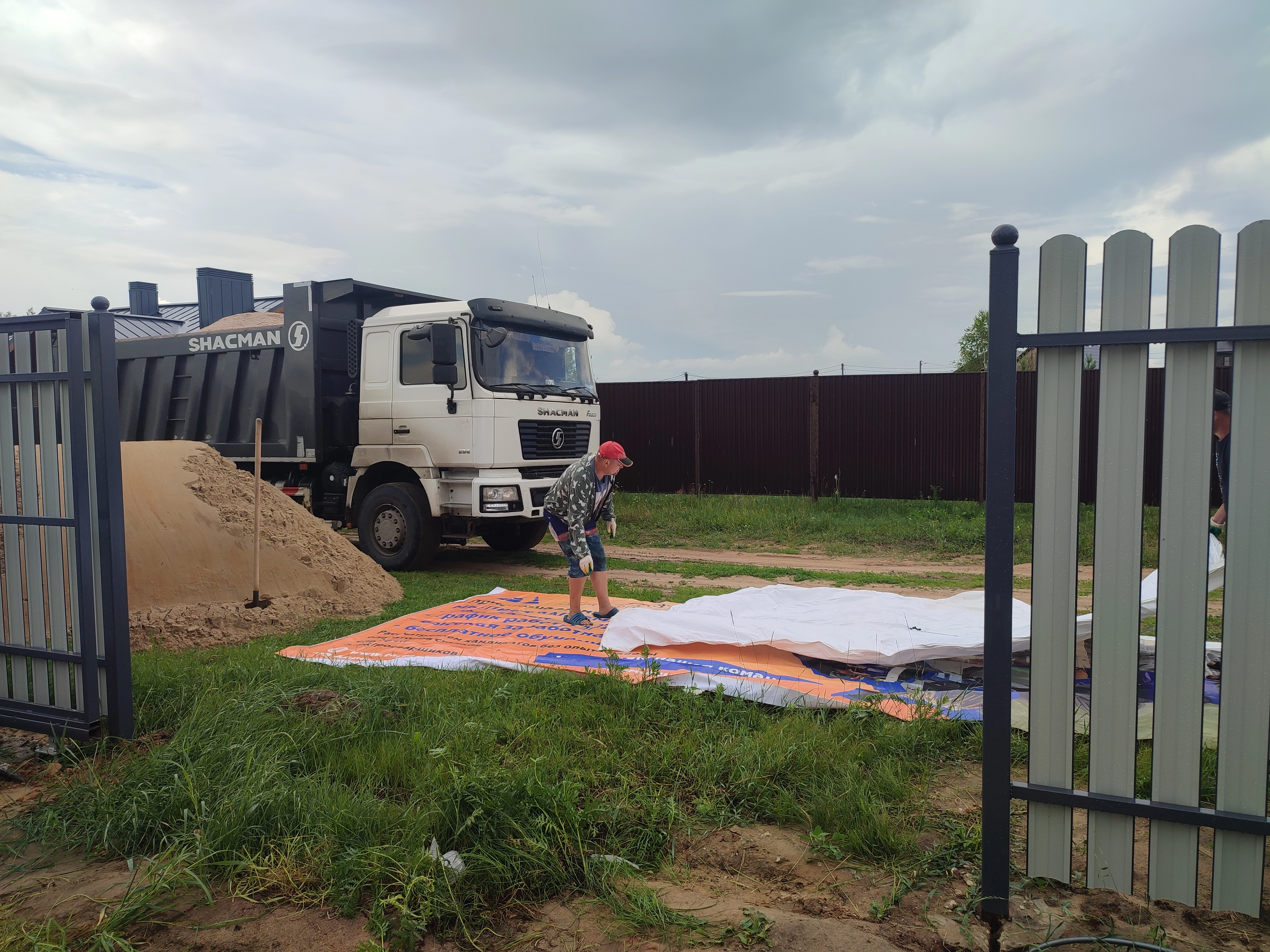

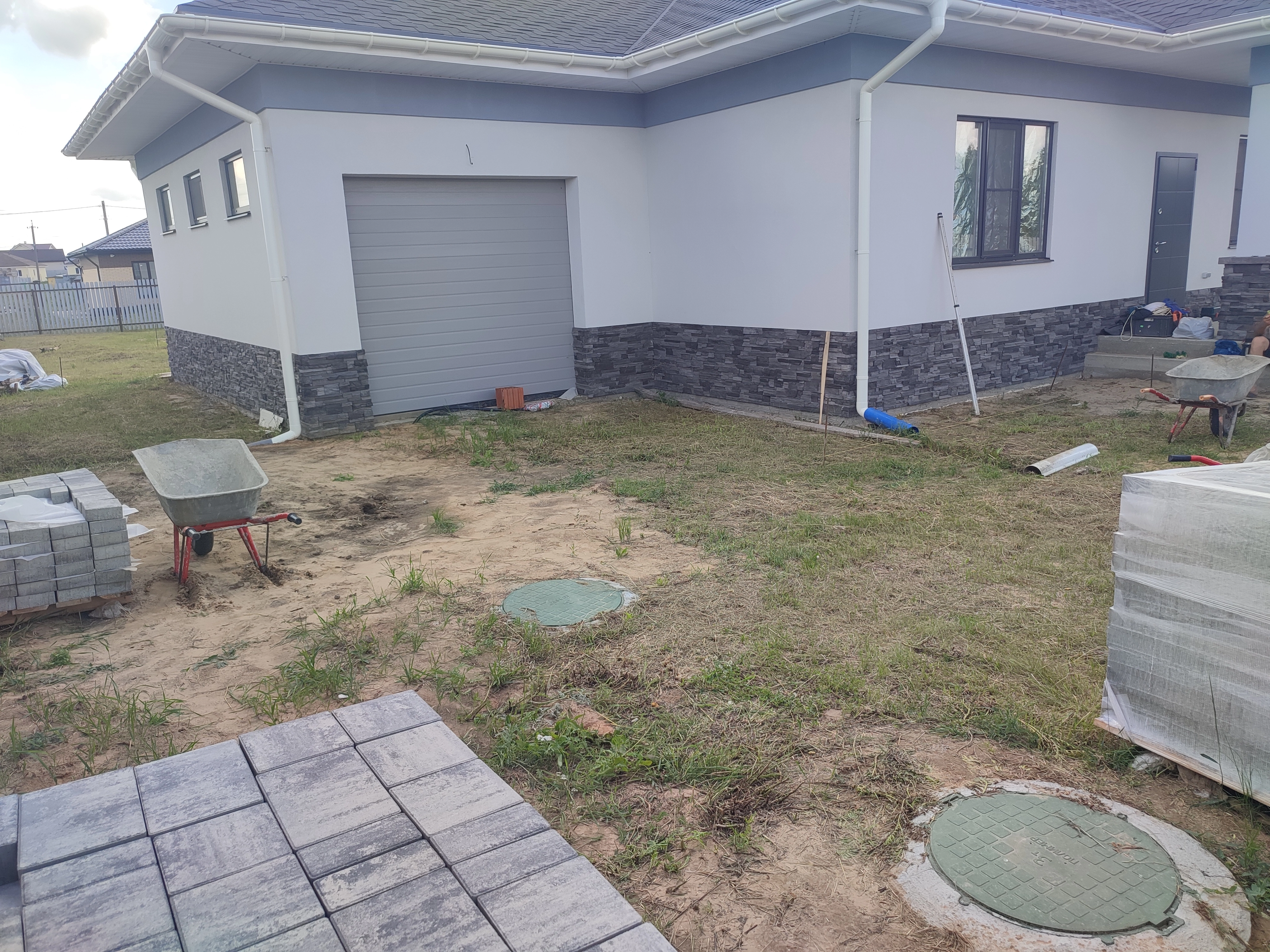

1. Заезд на объект и выгрузка материала



2. Распределение материала по периметру объекта

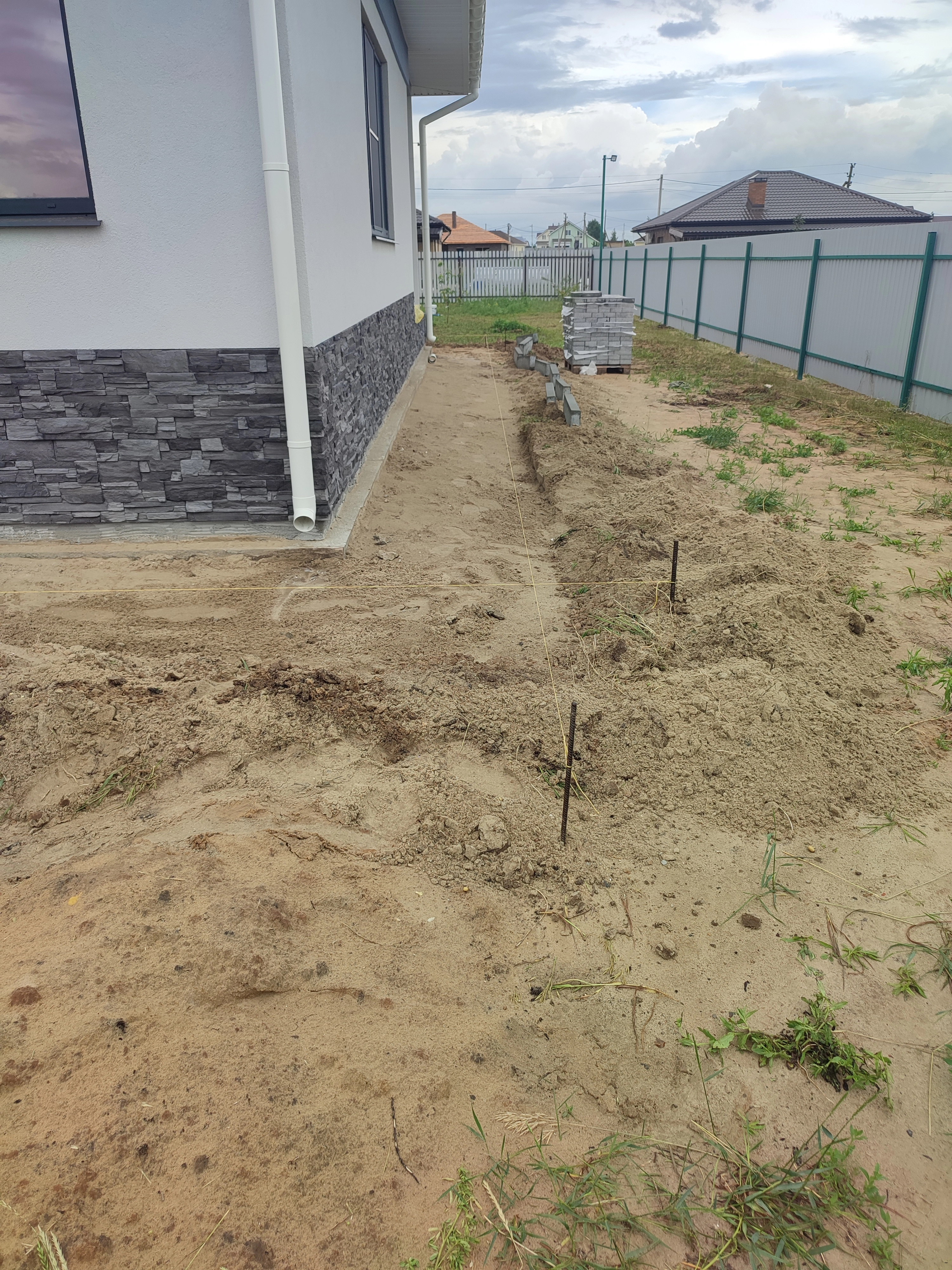

3. Разбивка участка и натяжение шнурок

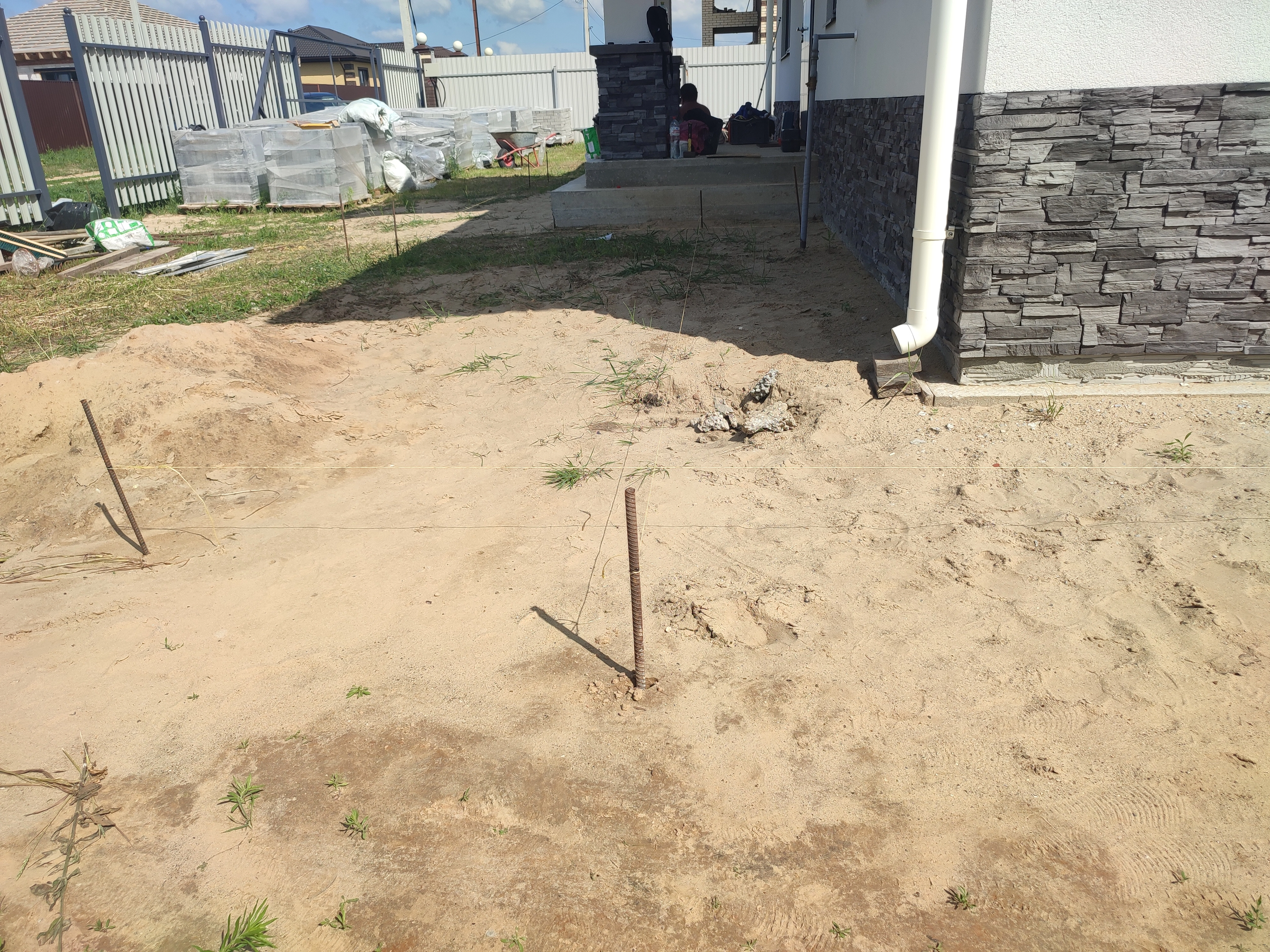

4. Разбивка и прострел высот объекта



5. Разбивка будущей площадки



6. Разбивка и прострел отметок отмостки



7. Разбивка углов отмостки и дорожек

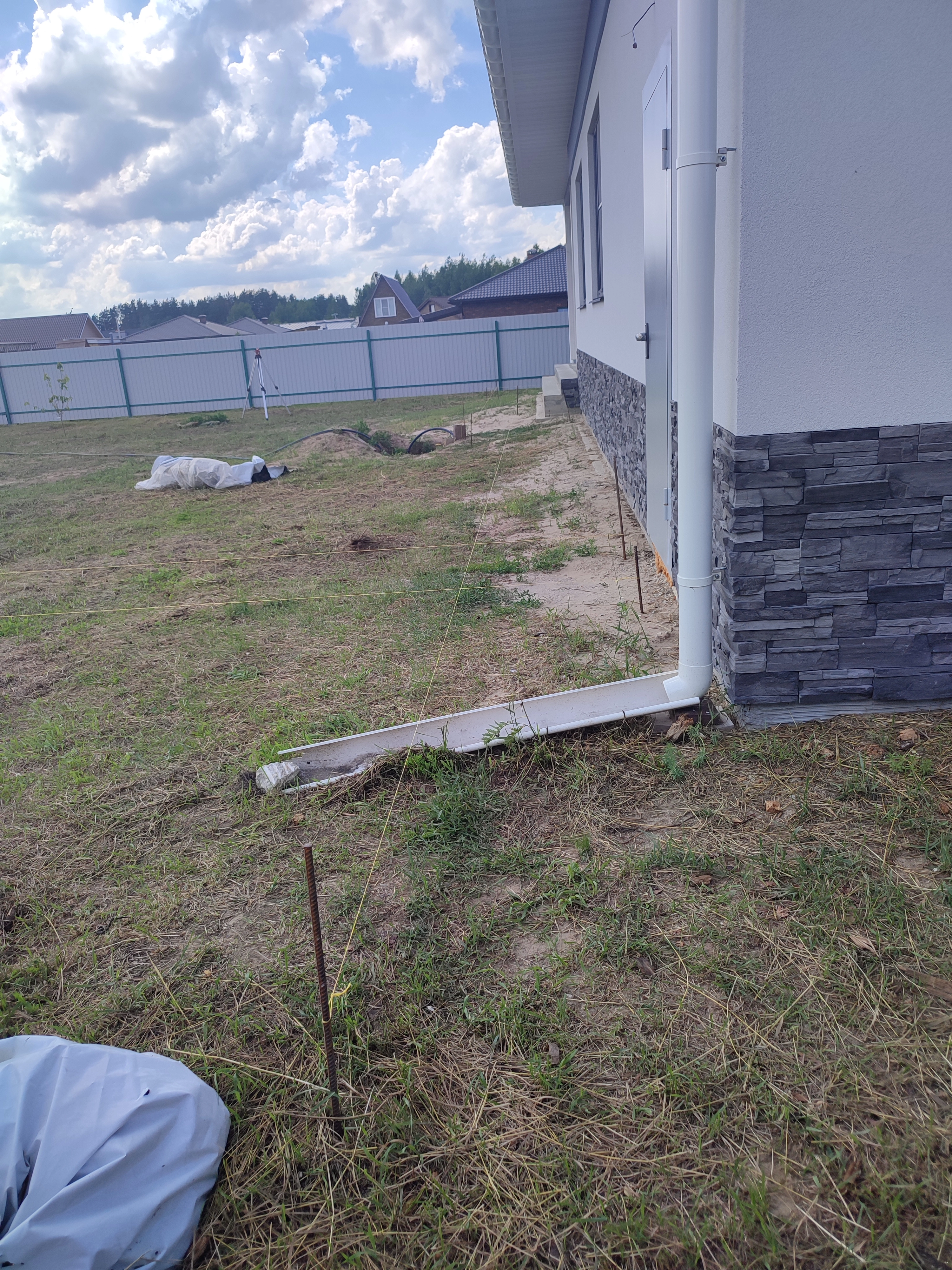

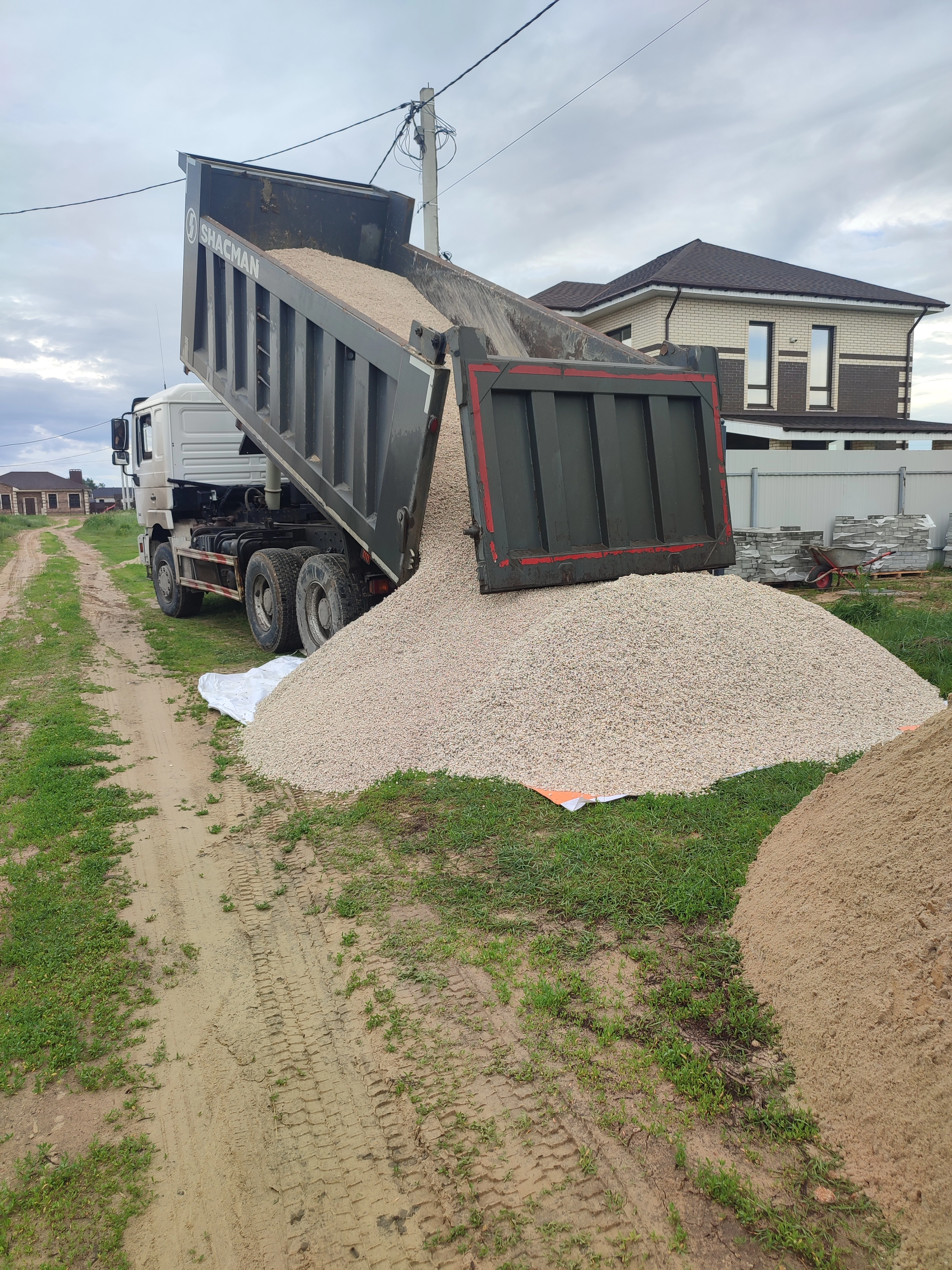

8. Приём материала на объект песок



9. Приём материала на объект щебень

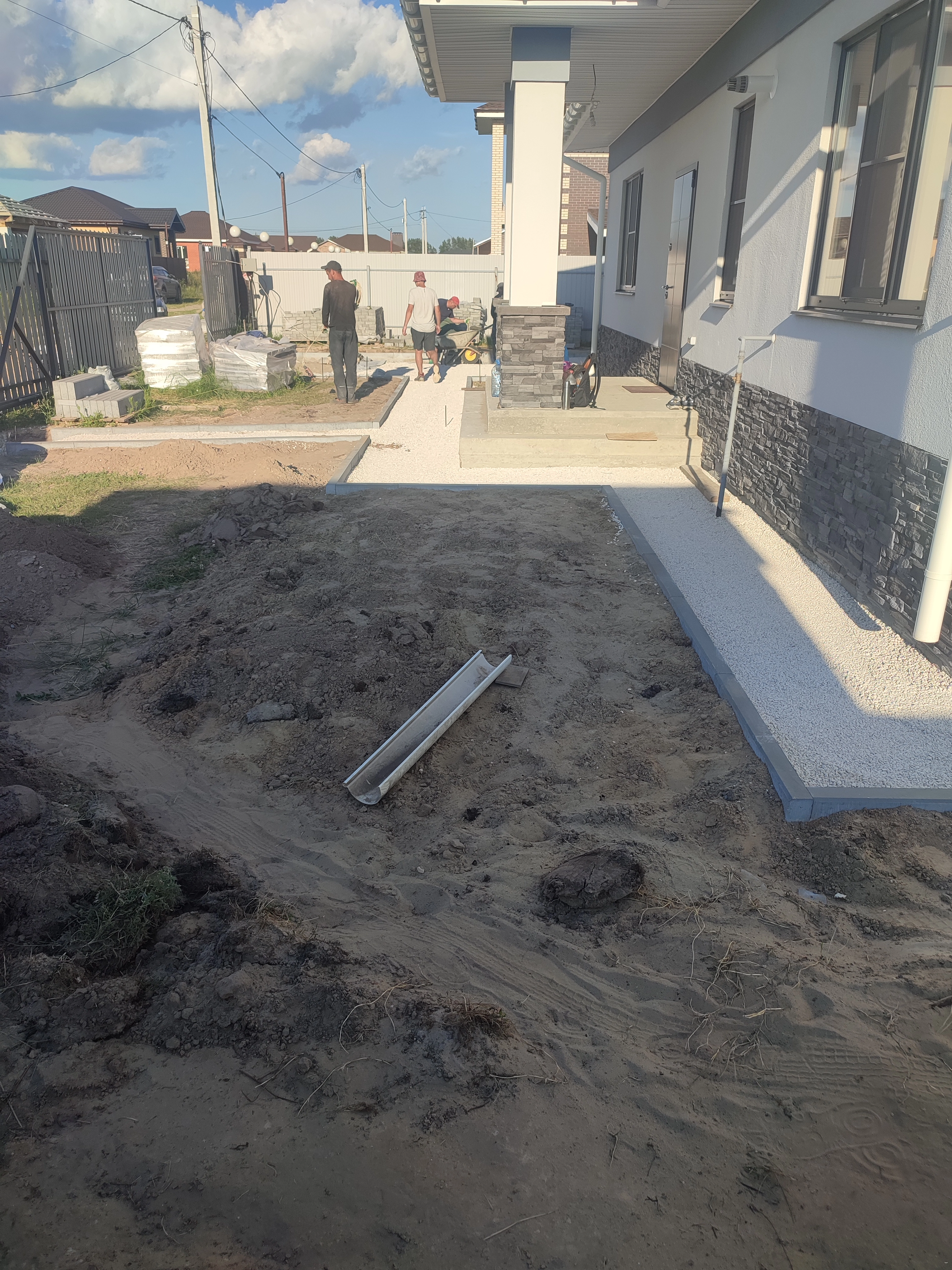

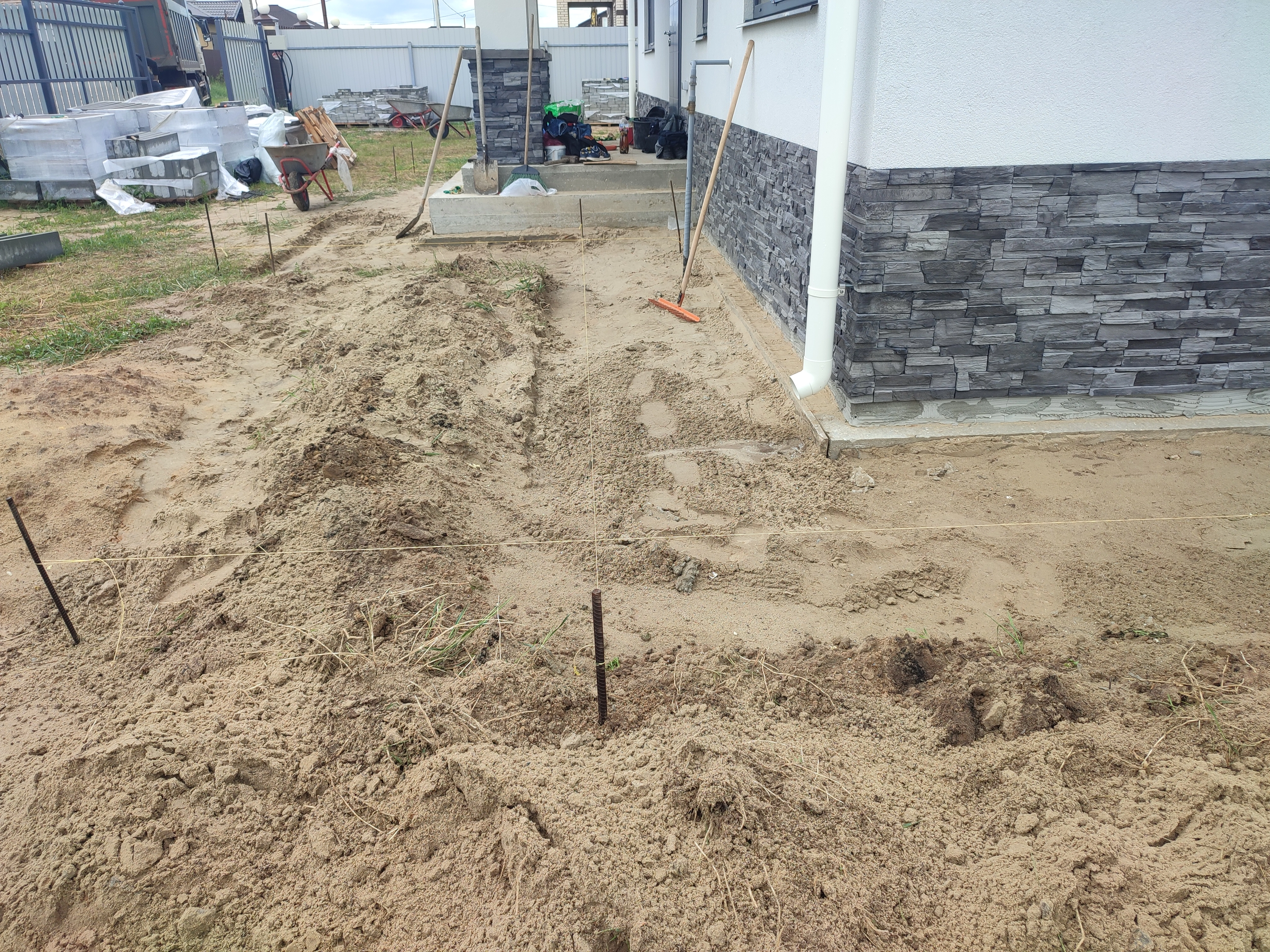

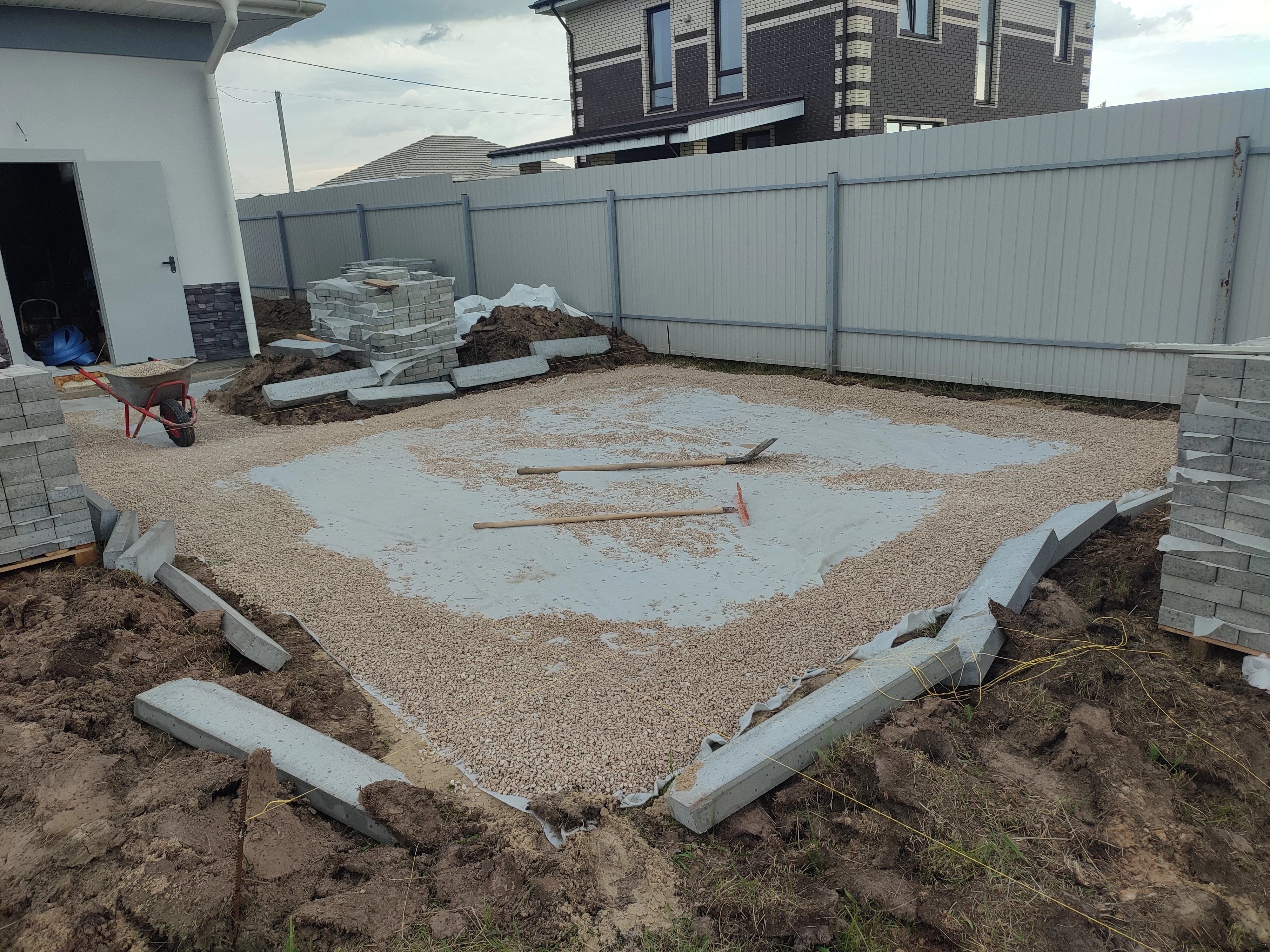

10. Раскопка и планировка песчаного основания

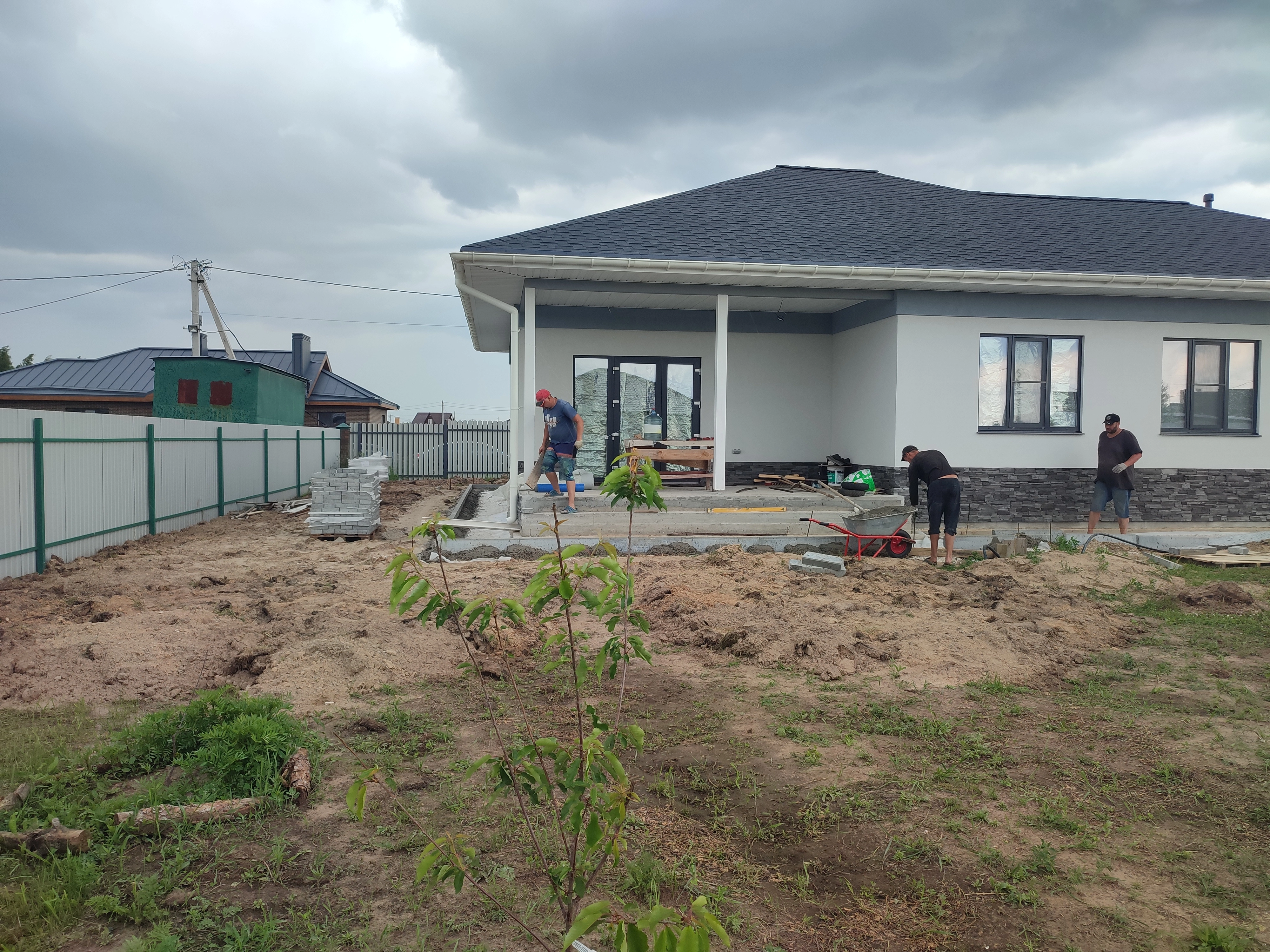

11. Разбивка углов с планированием отмостки



12. Разбивка отмостки  и планирование - противоположная сторона

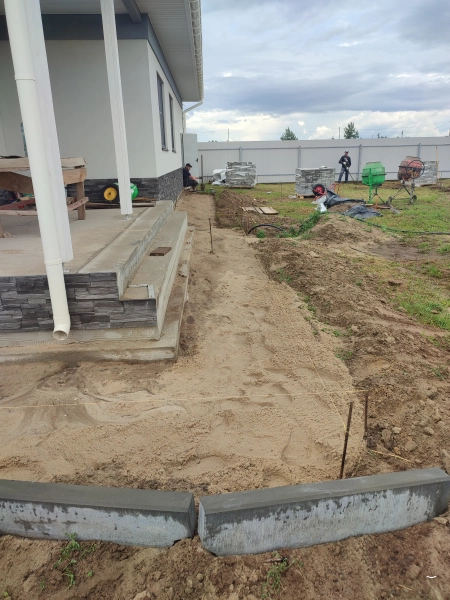

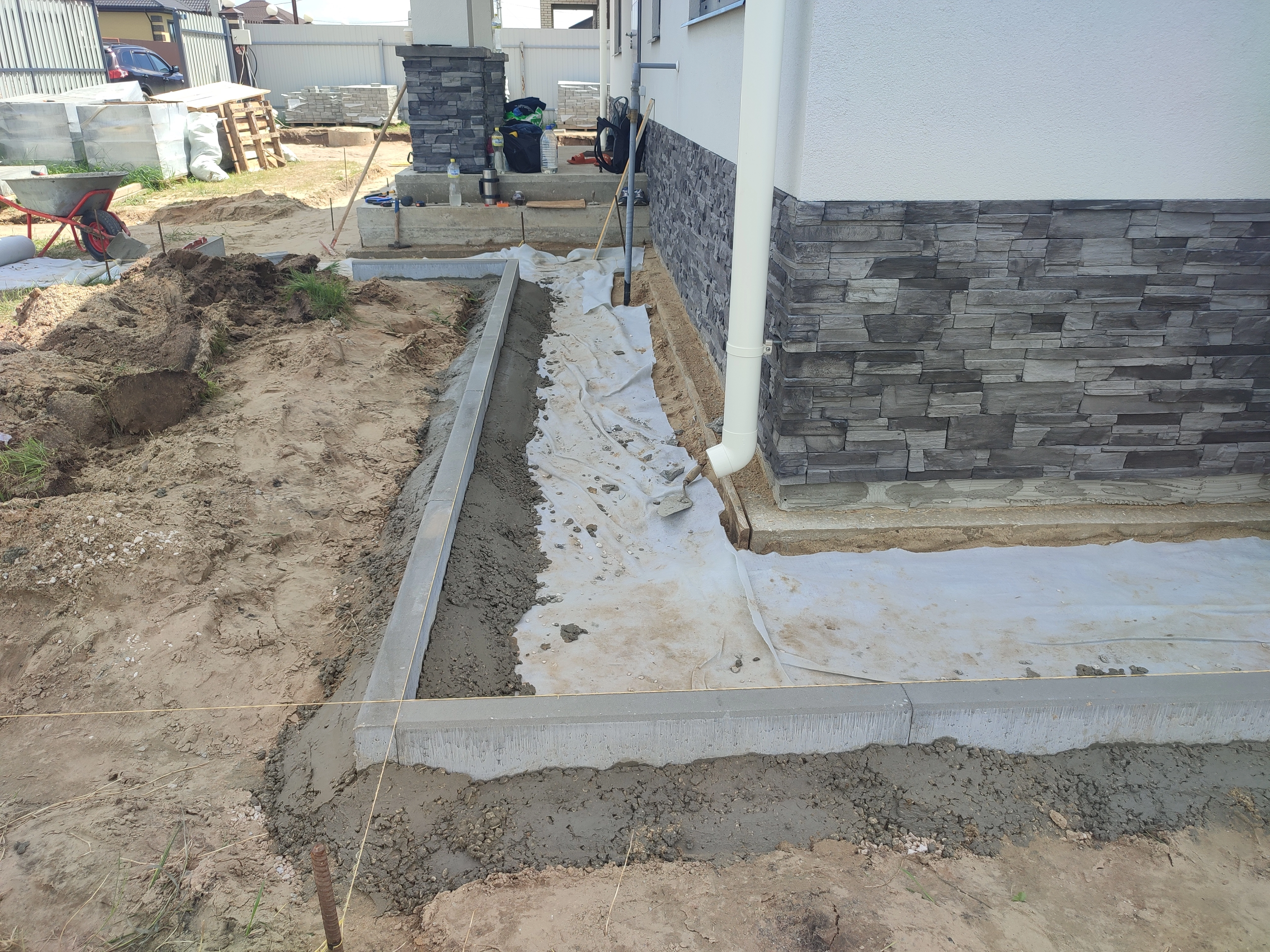

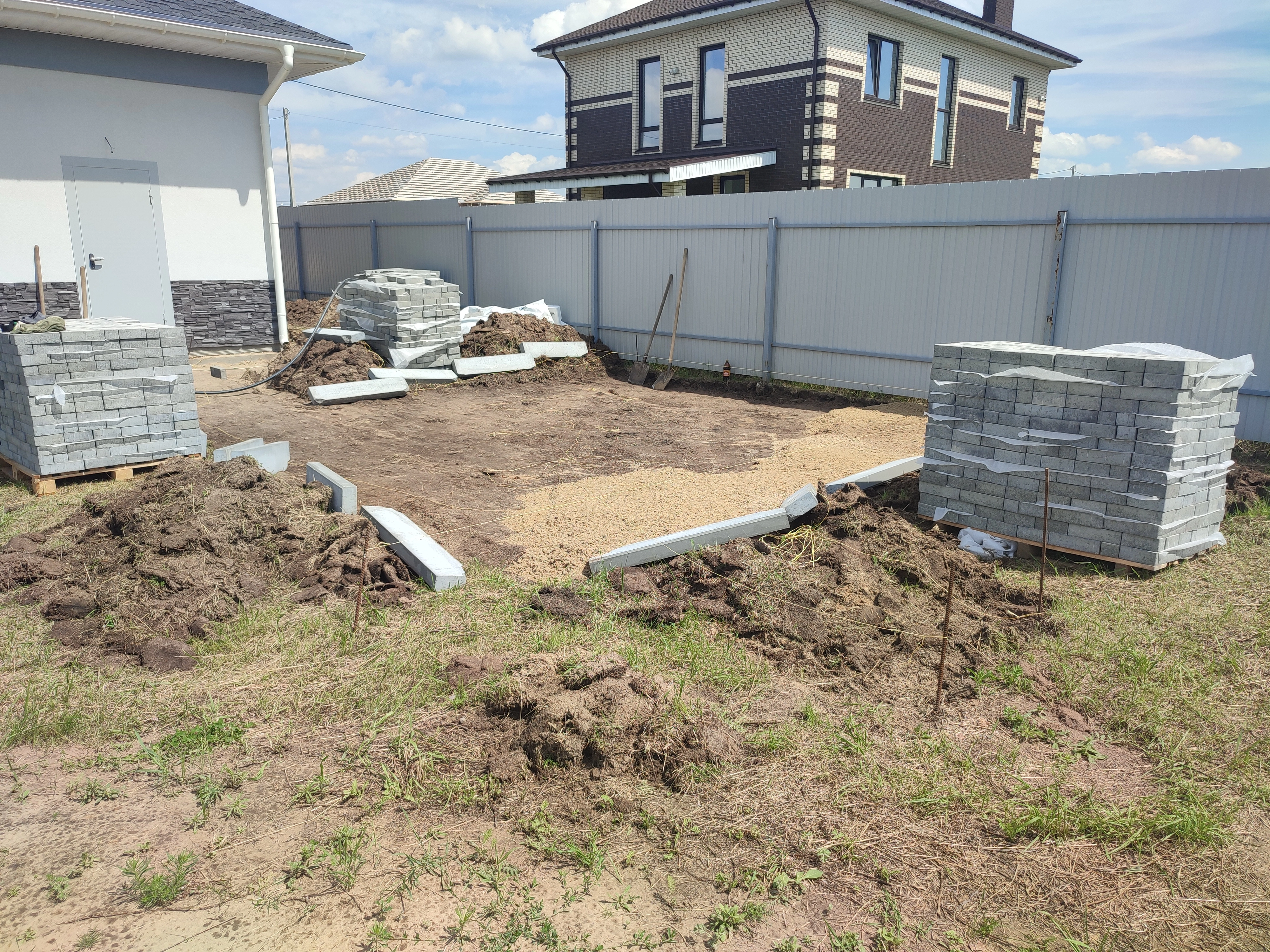

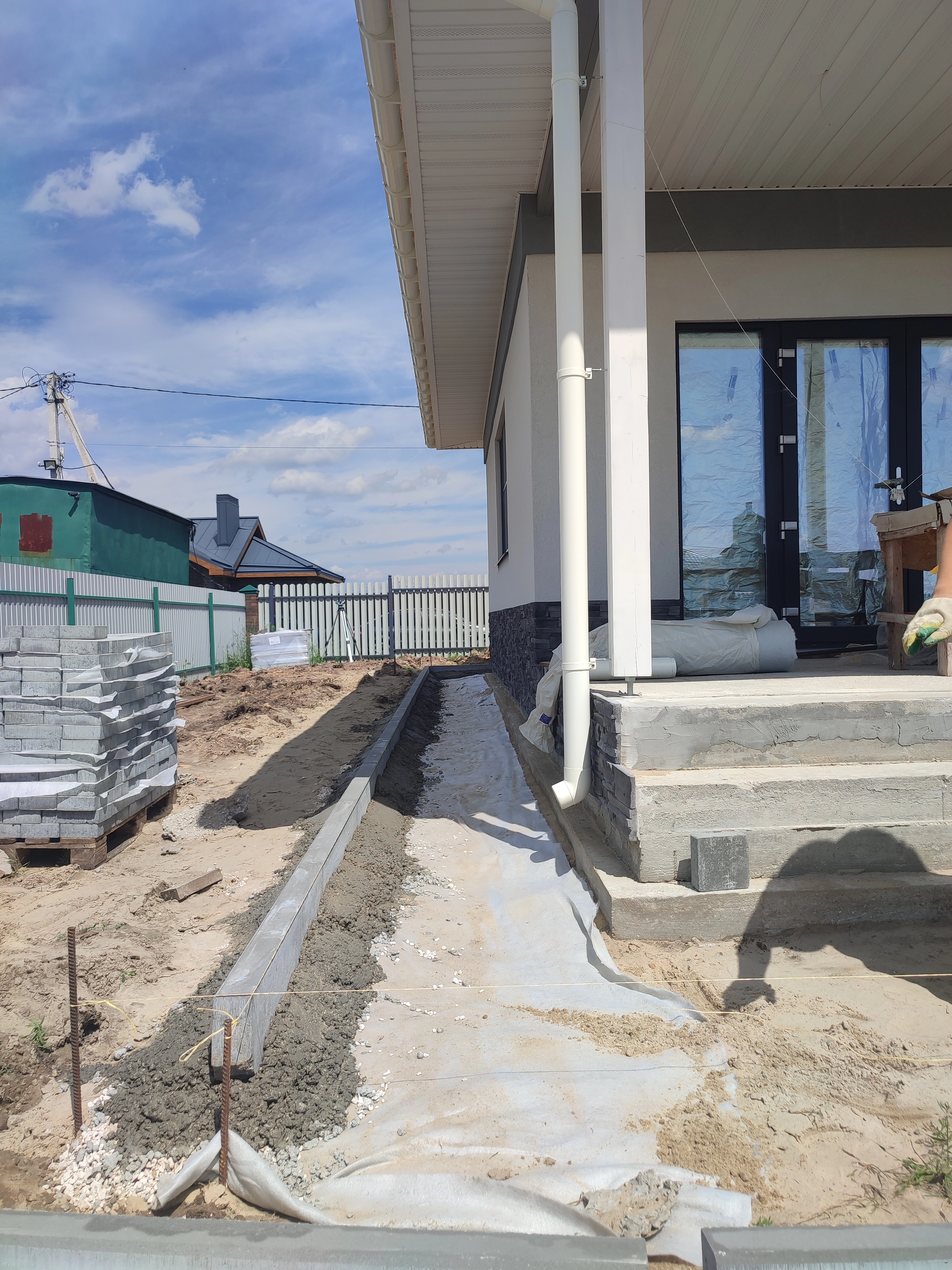

13. Настил гео-текстиля и установка садового бордюра



14. Установка поребрика и заведение углов

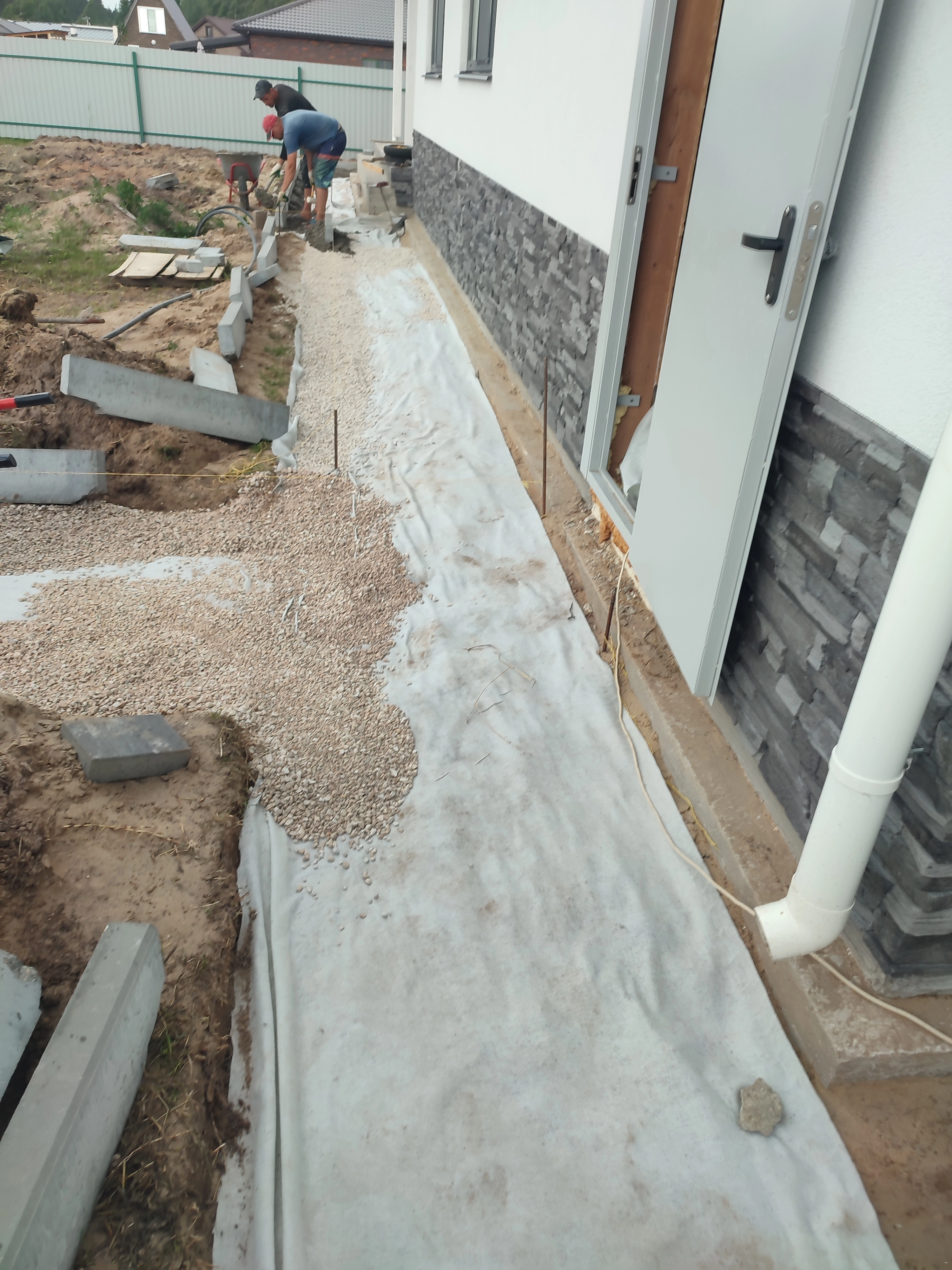

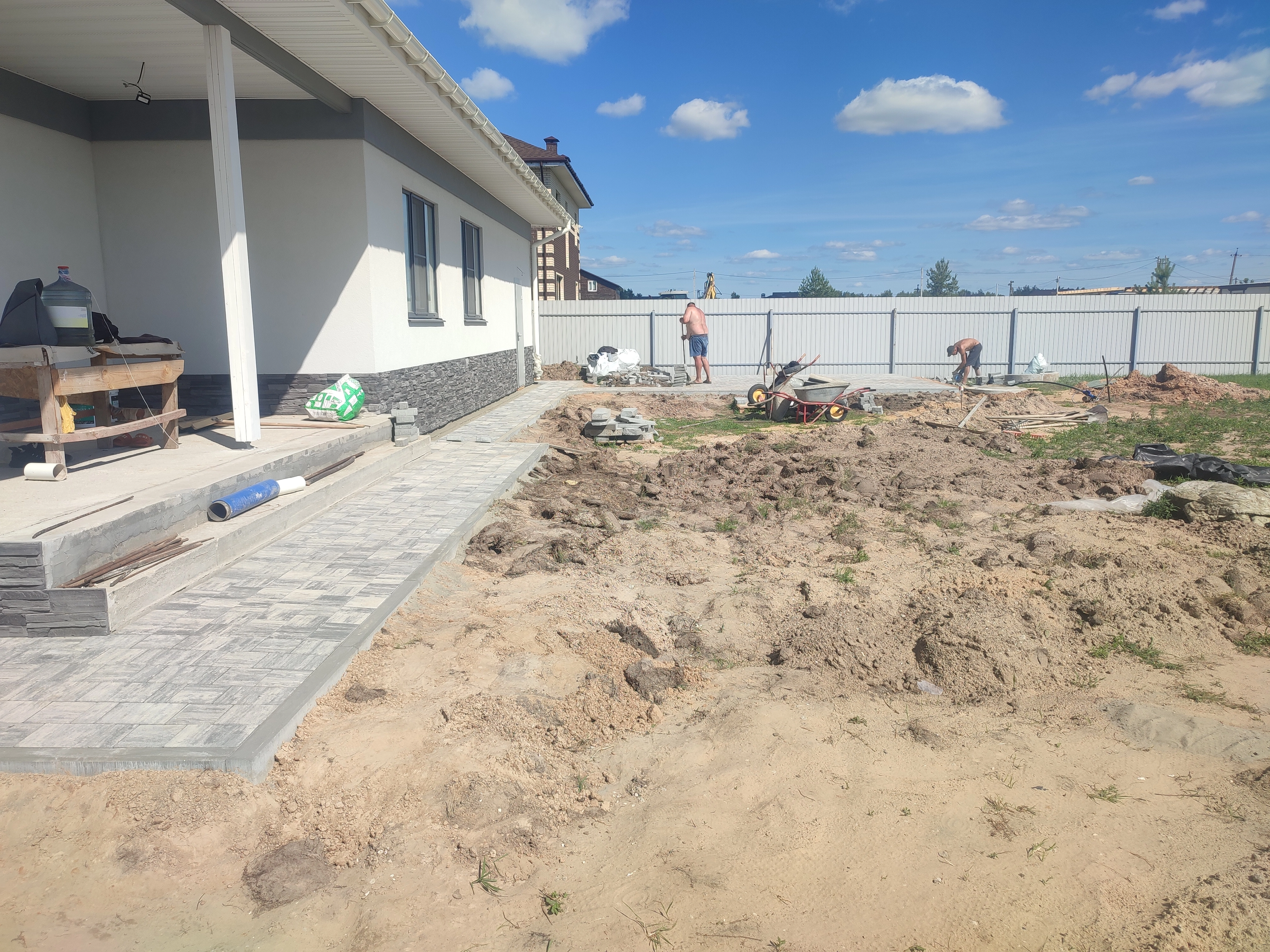

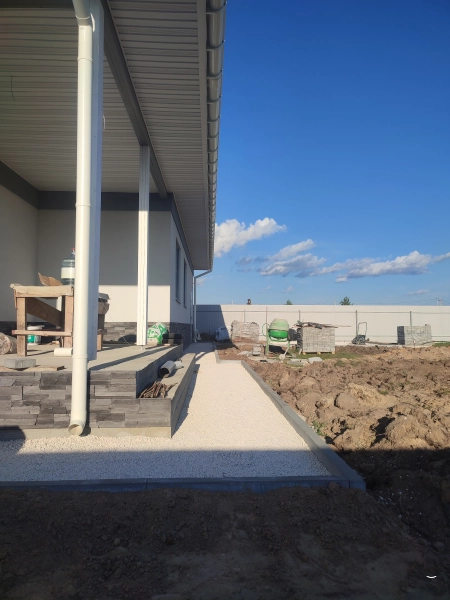

15. Подготовка площадки раскопка корыта и завоз песка



16. Настил гео-текстиля и завоз на основание щебня

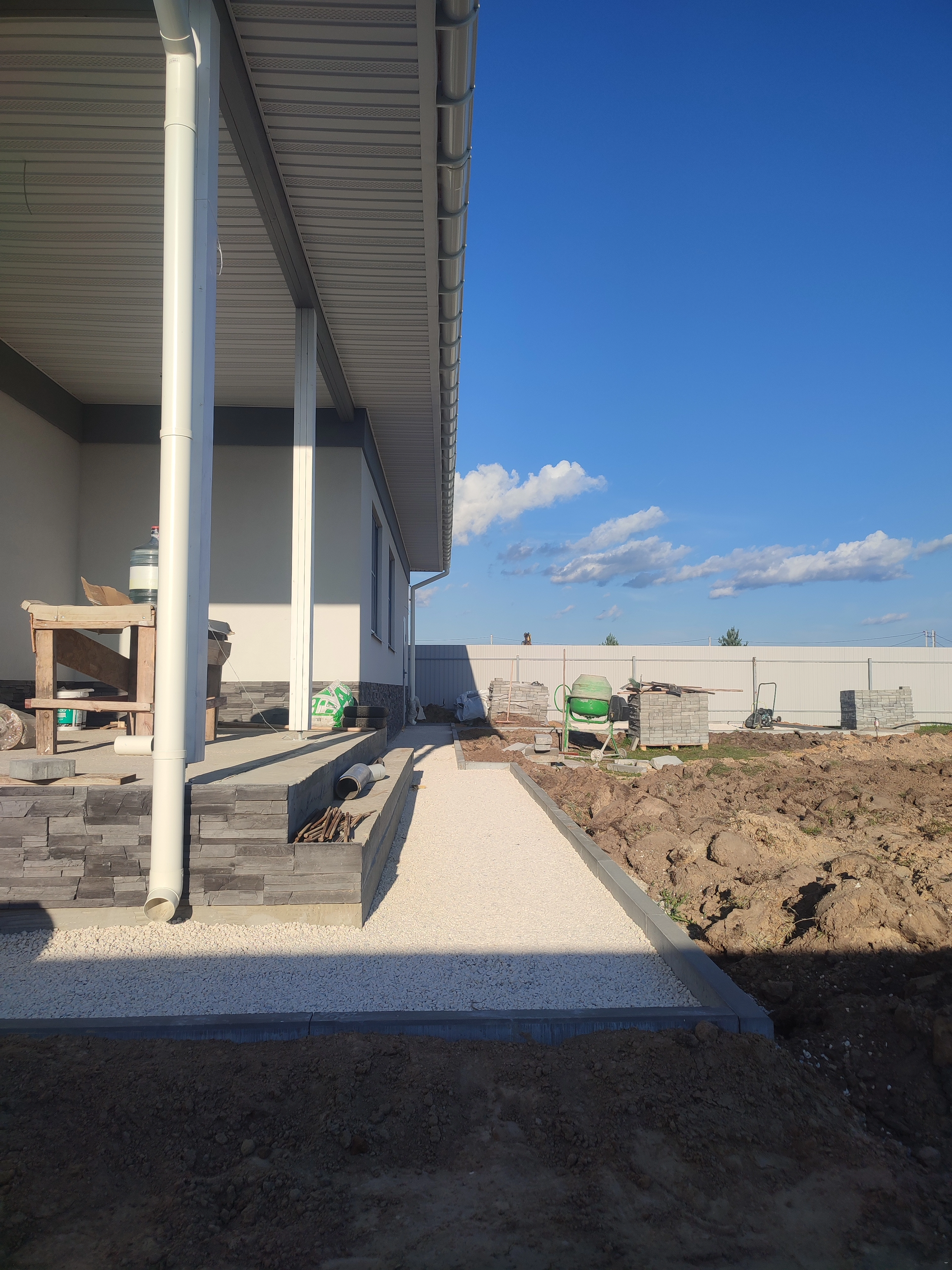

17. Настил гео-текстиля по всему периметру отмостки



18. Подготовка площадки для установка бордюра по периметру



19. Установка поребриков по отмостке противоположная сторона

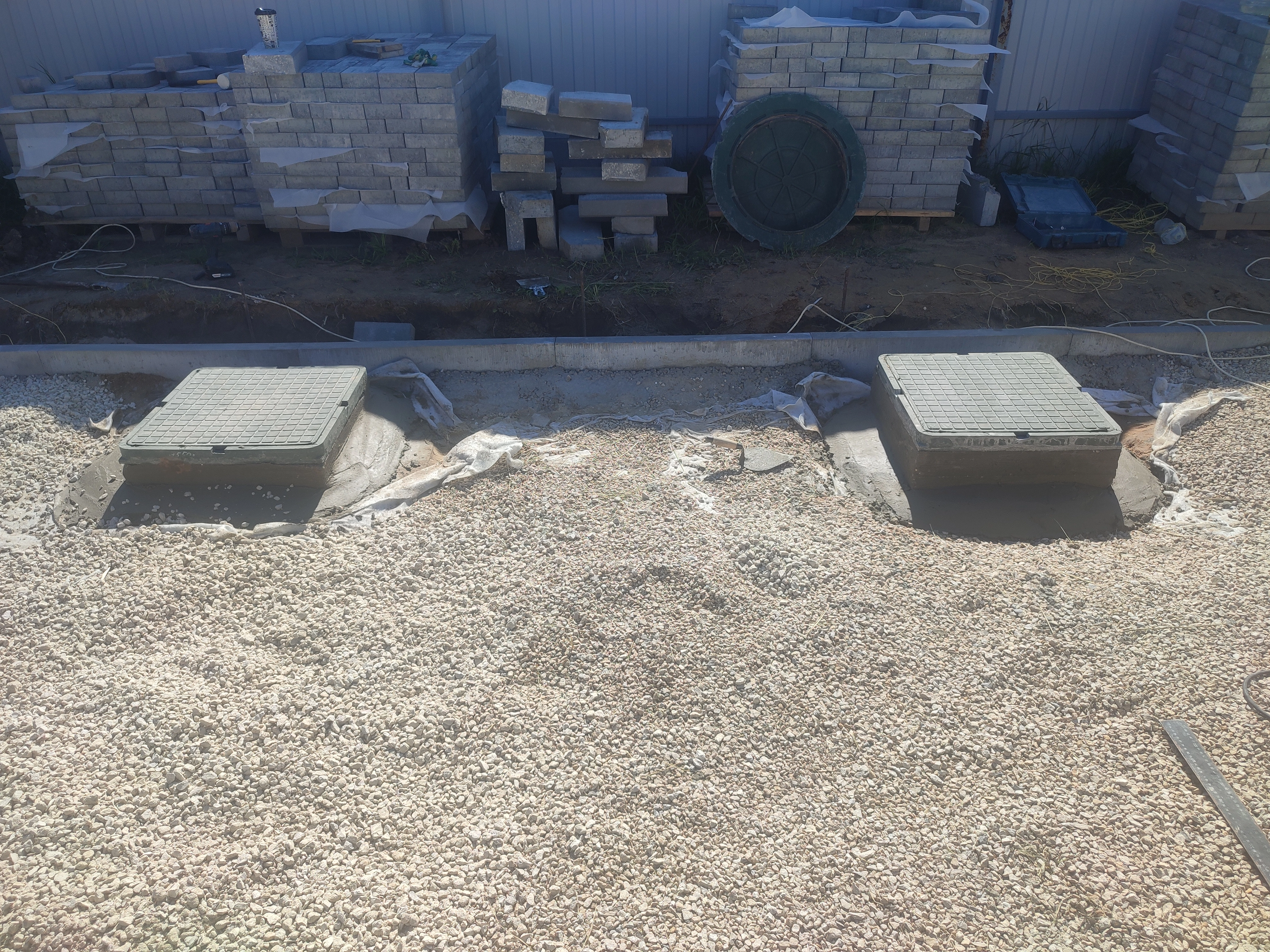

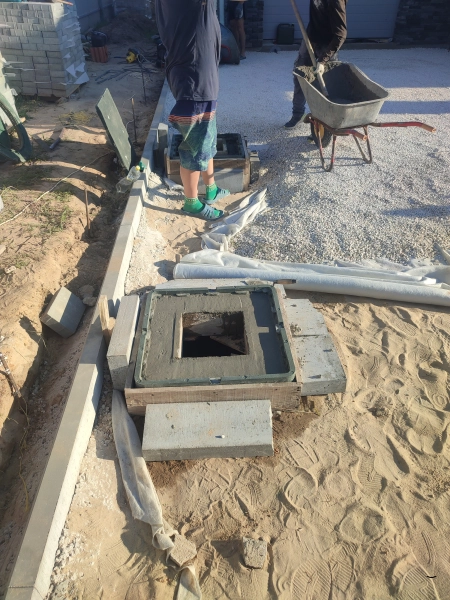

20. Установка опалубки колодцев ребилд круглого кольца



21. Монтаж и заливка опалубки квадратных колец колодцев



22. Завоз щебня в отметку перед укладкой тротуарной плитки


23. Завоз щебня по отмостке перед укладкой тротуарной плитки

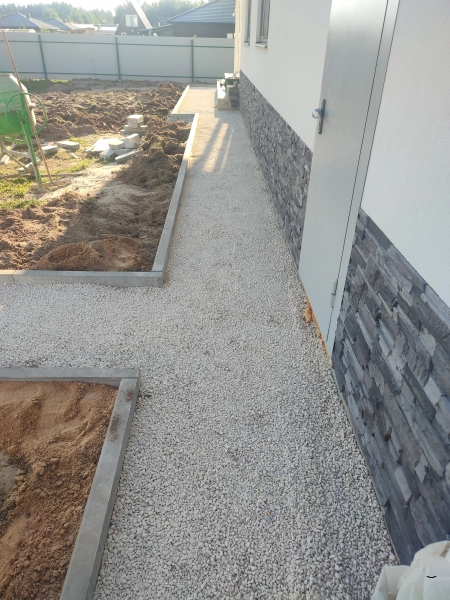

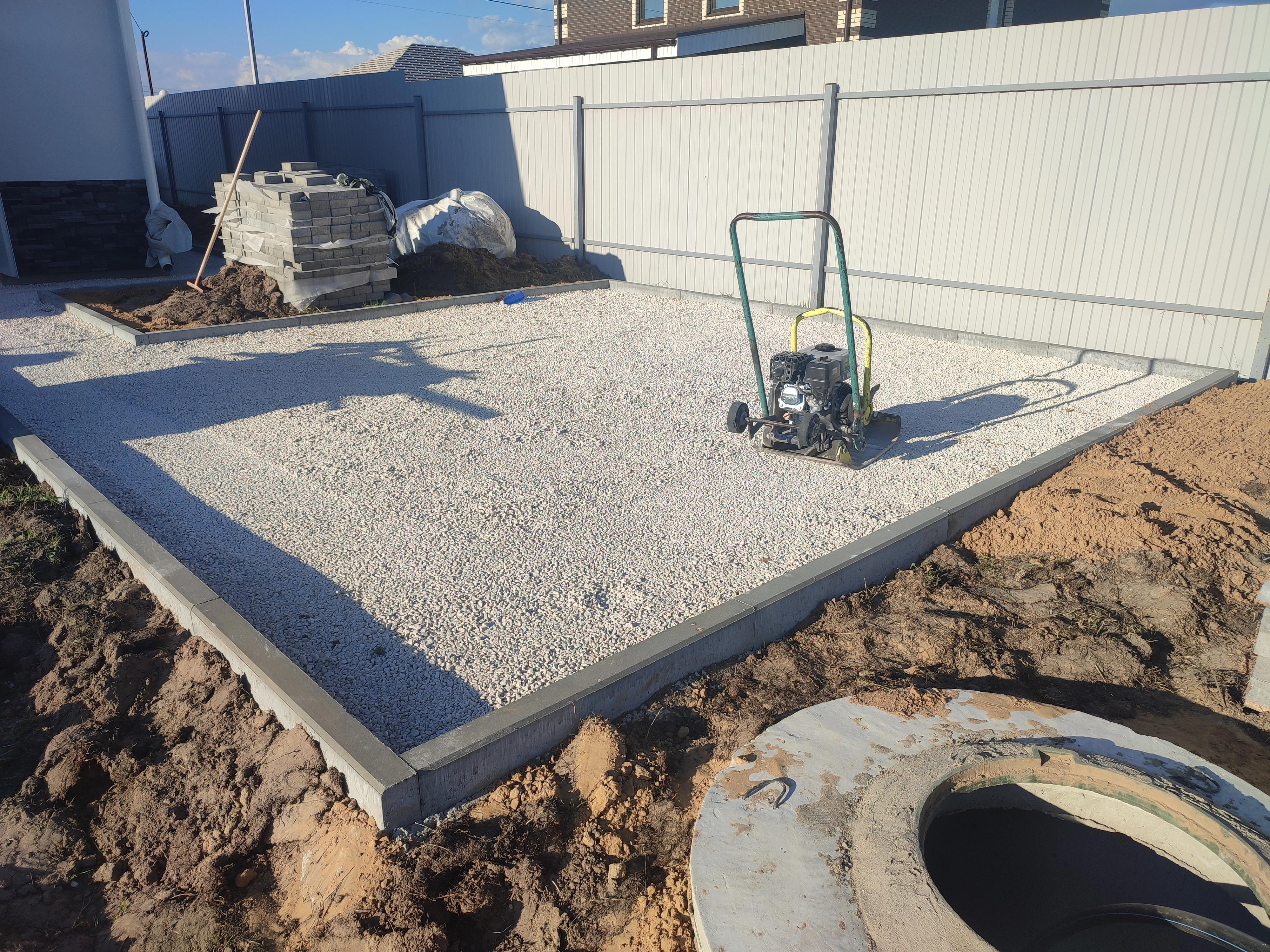

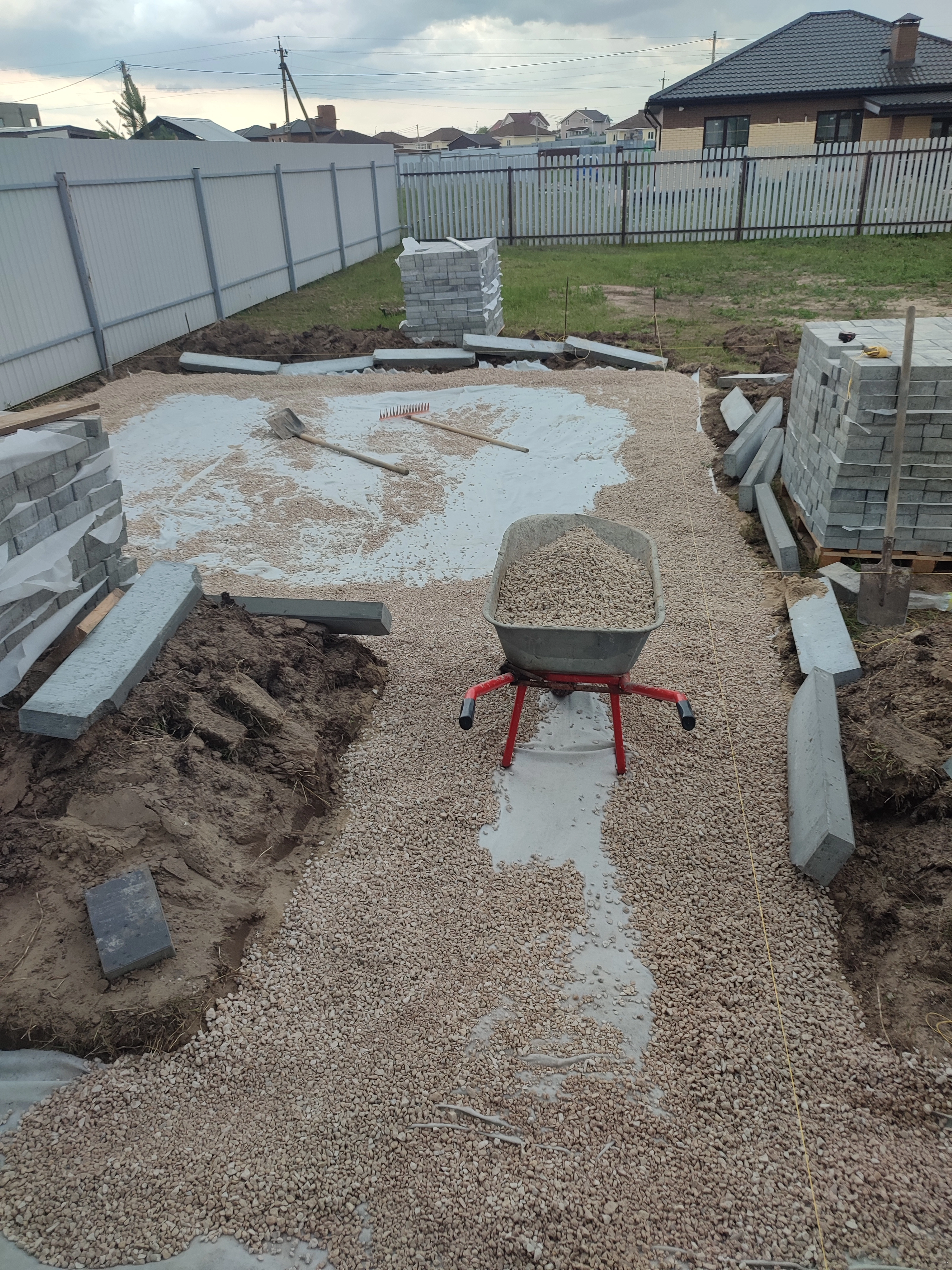

24. Завоз щебня в отметку противоположная сторона



25. Завоз щебня в отметку на площадку



26. Планировка щебня в отметку перед укладкой тротуарной плитки

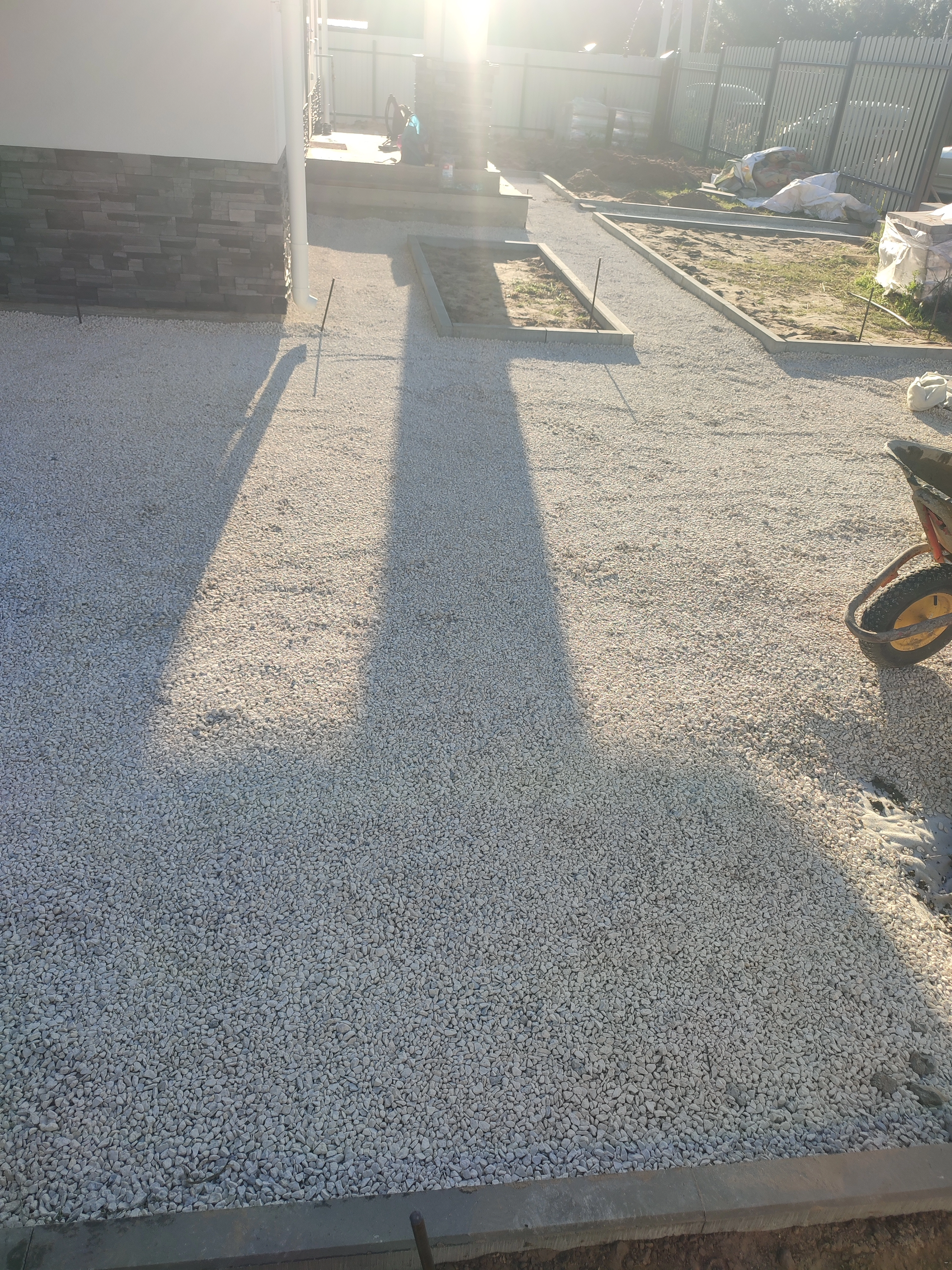

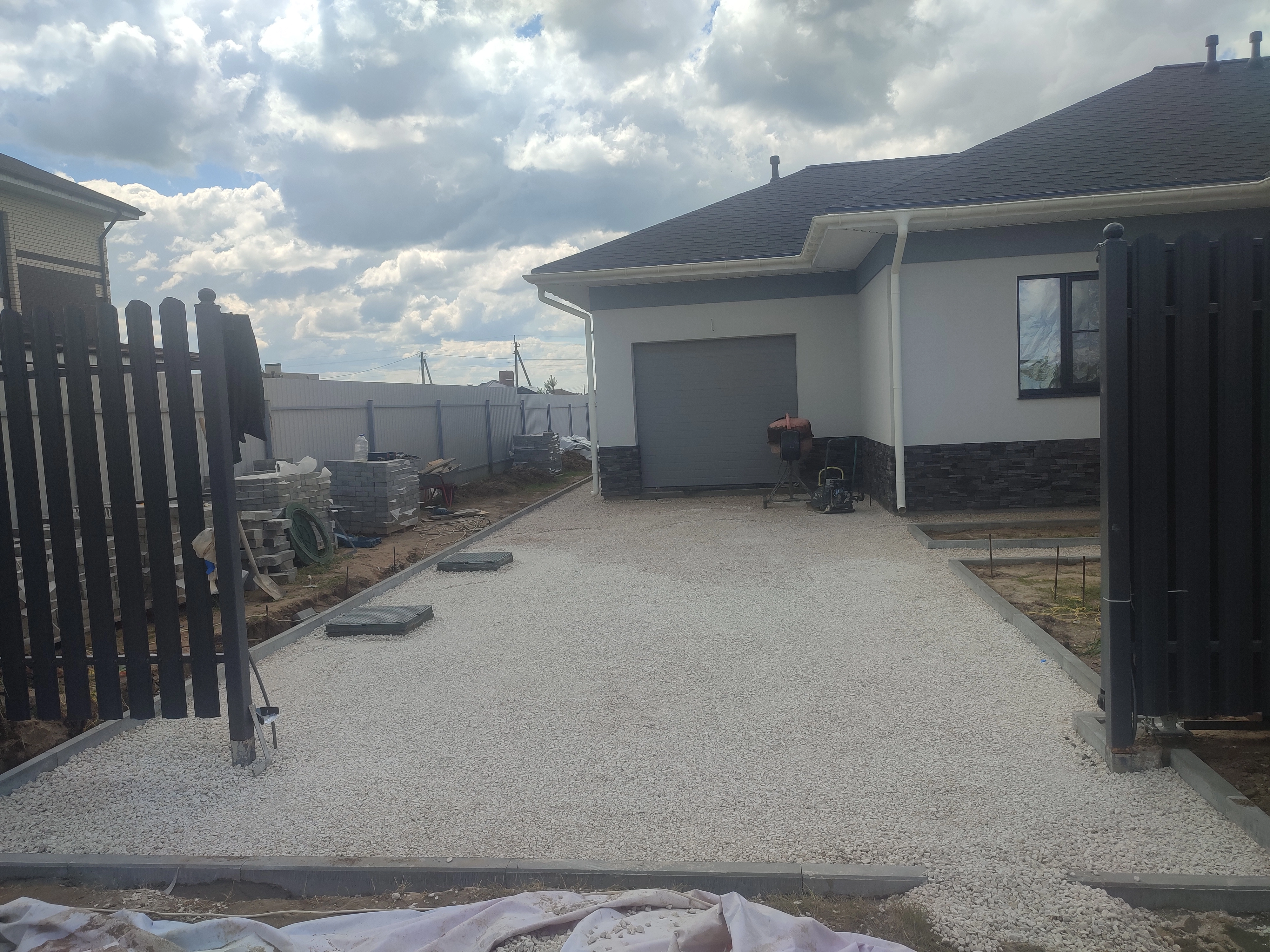

27. Планировка щебня в отметку перед укладкой тротуарной плитки

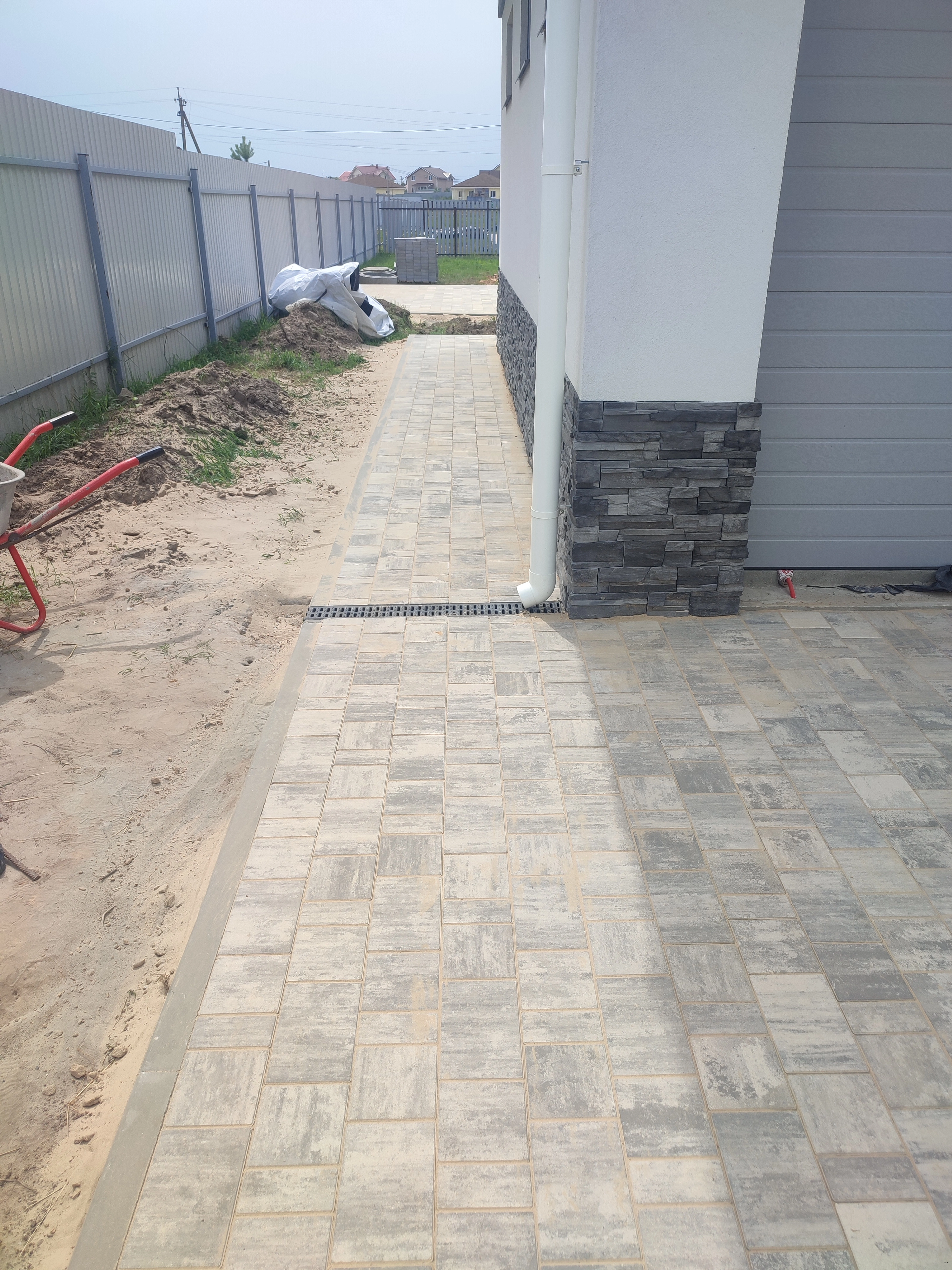

28. Снимаем опалубку с колодцев перед планировкой финишного слоя щебня



29. Планировка щебня въездная группа

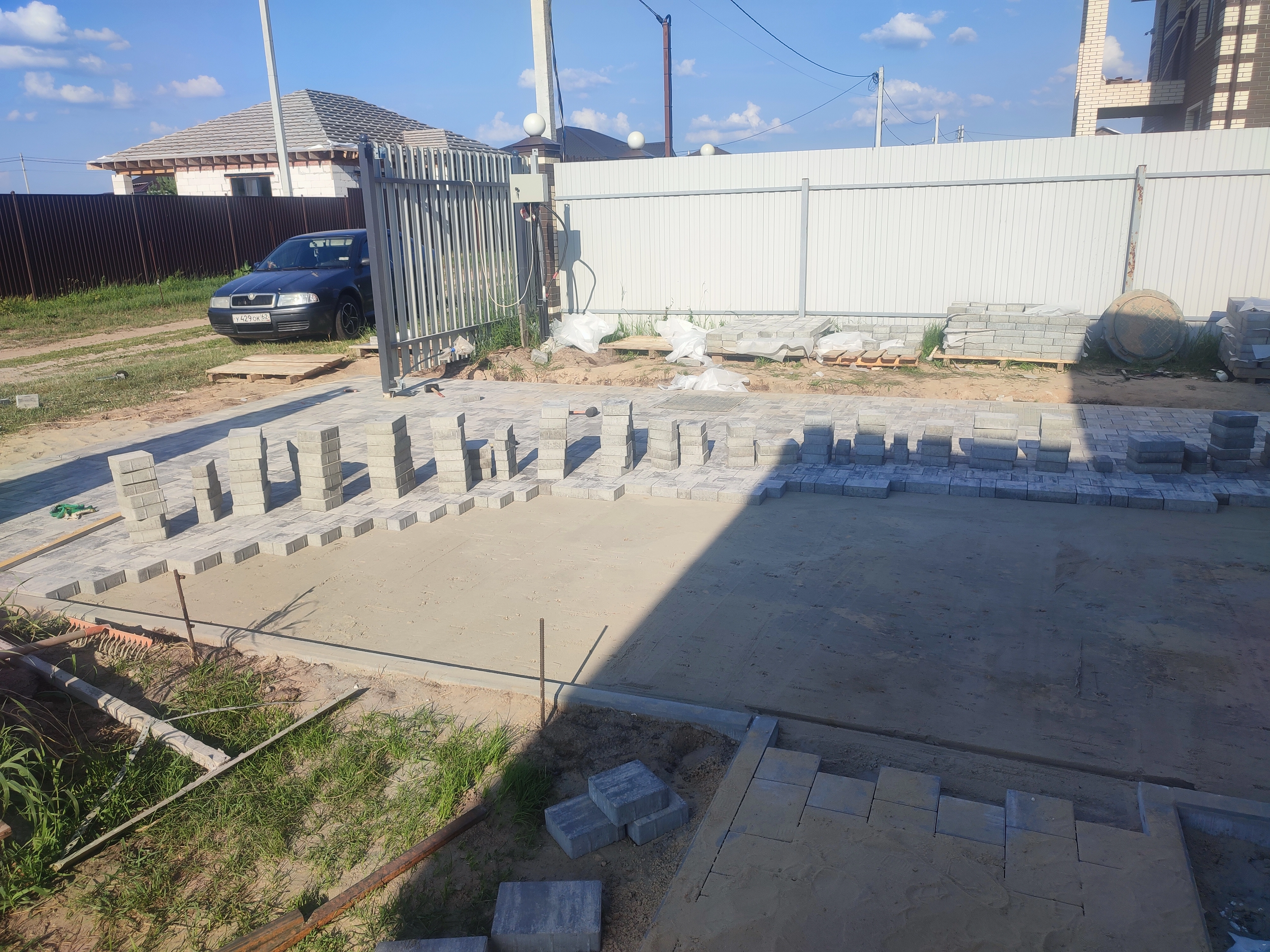

30. Укладка тротуарной плитки устройство дорожек

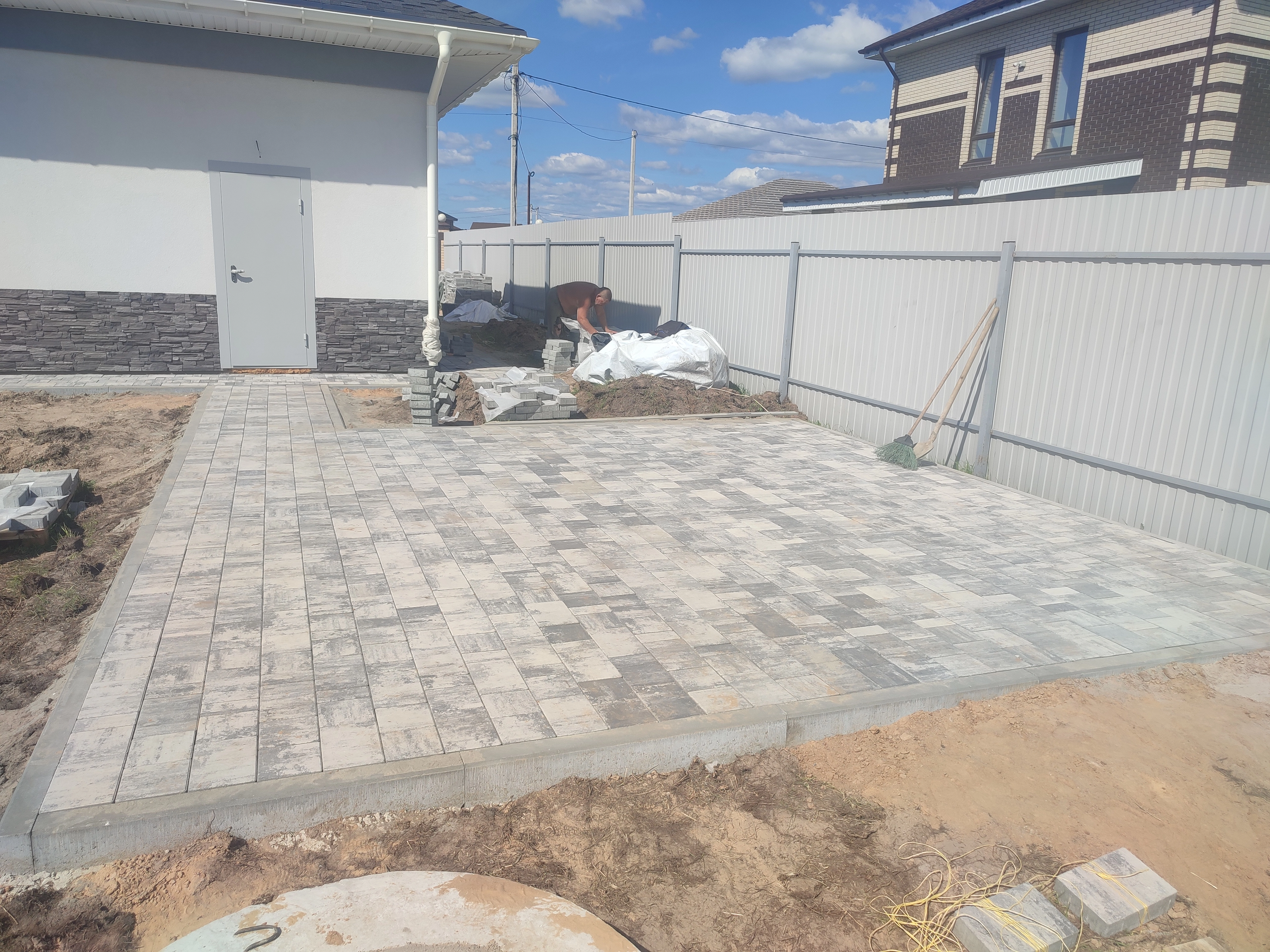

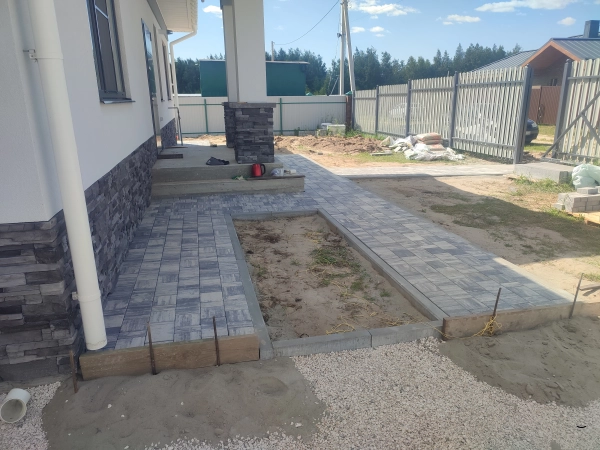

31. Укладка тротуарной плитки устройство отмостки



32. Укладка брусчатки устройство отмостки противоположная сторона

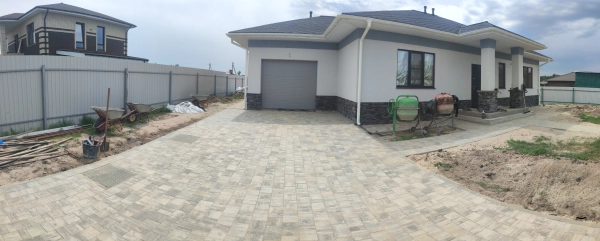

33. Укладка тротуарной плитки площадка



34. Укладка брусчатки въездная группа



35. Укладка тротуарной плитки въездная группа

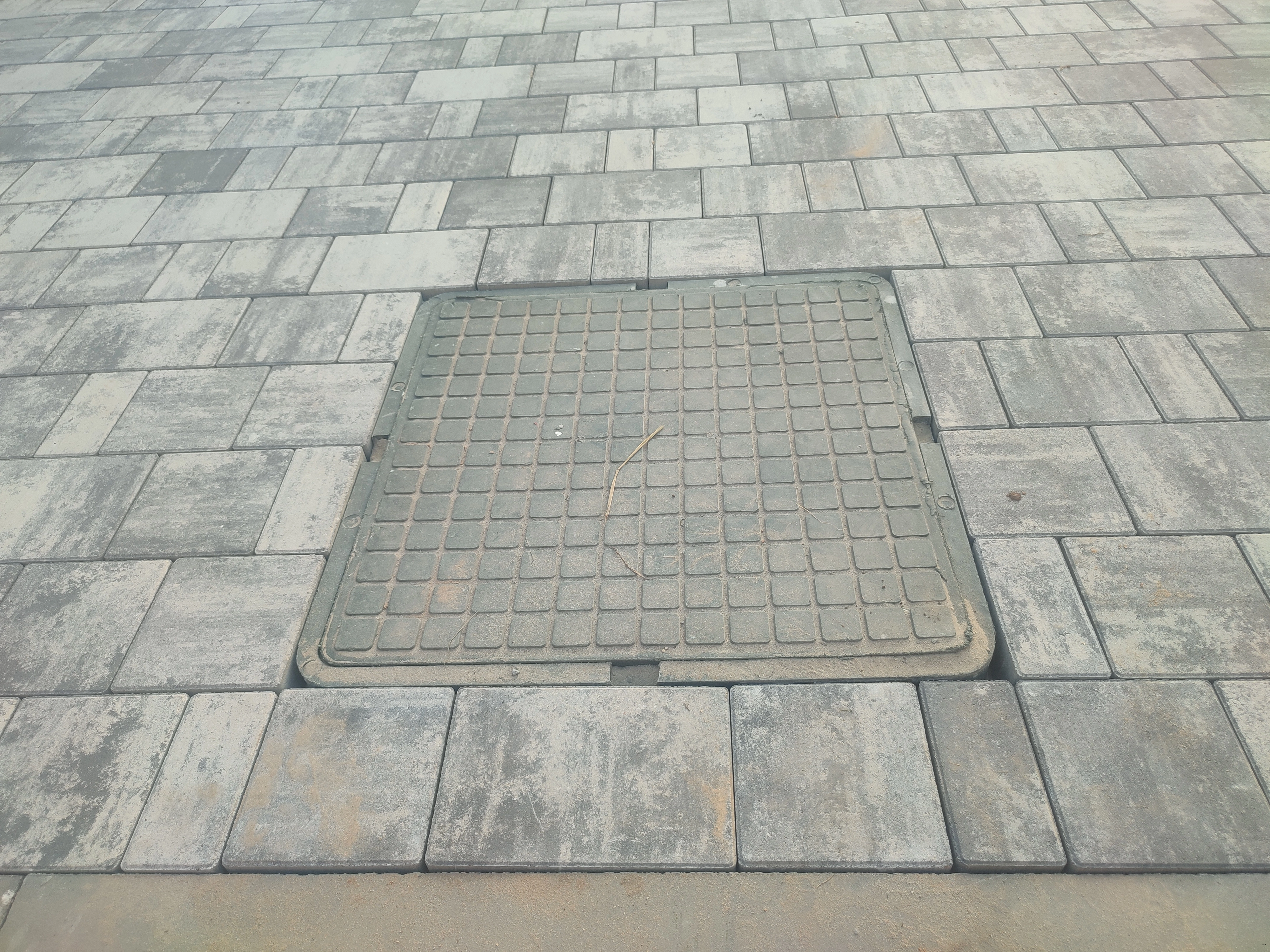

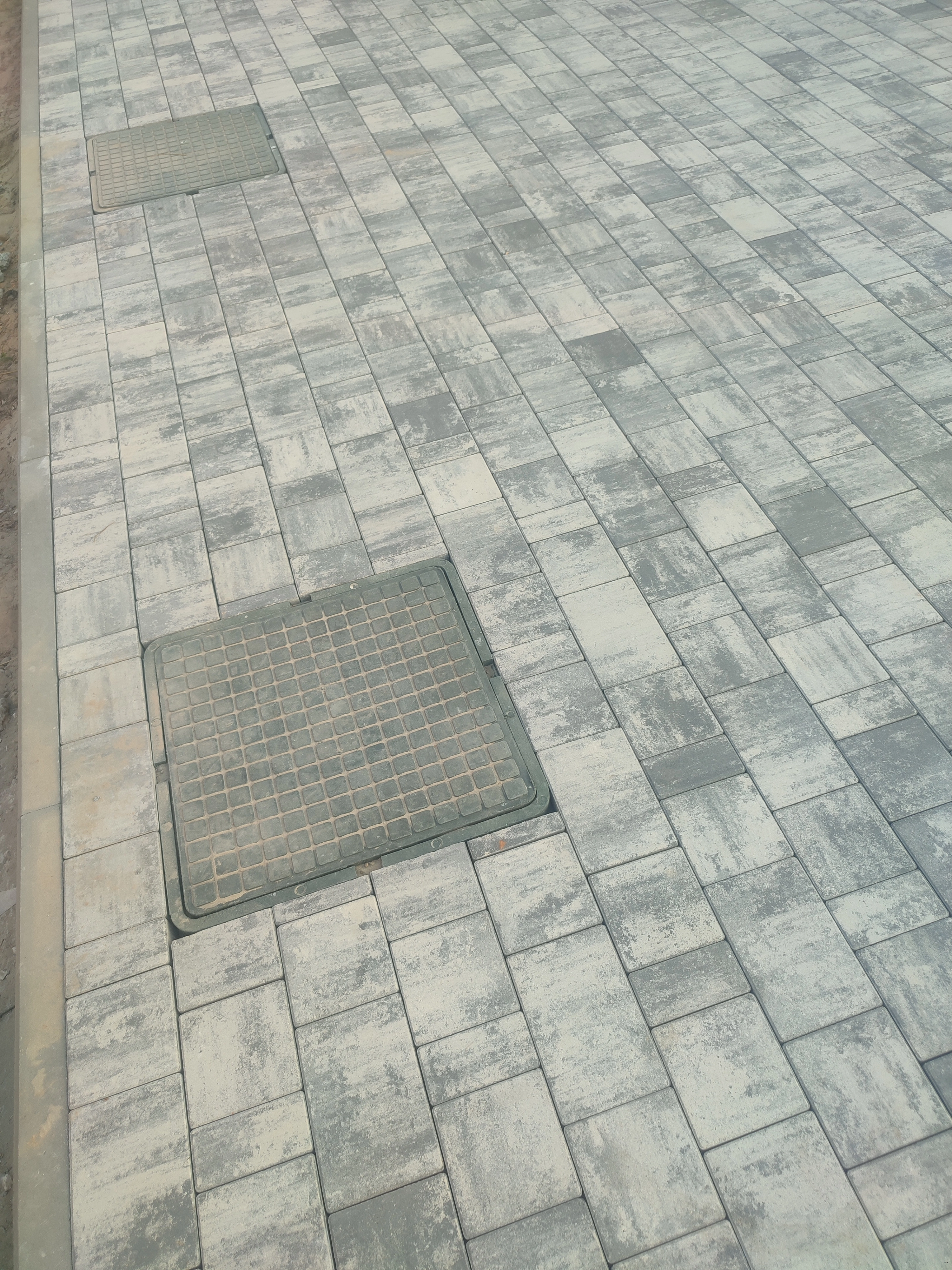

36. Оформление квадратного колодца из брусчатки

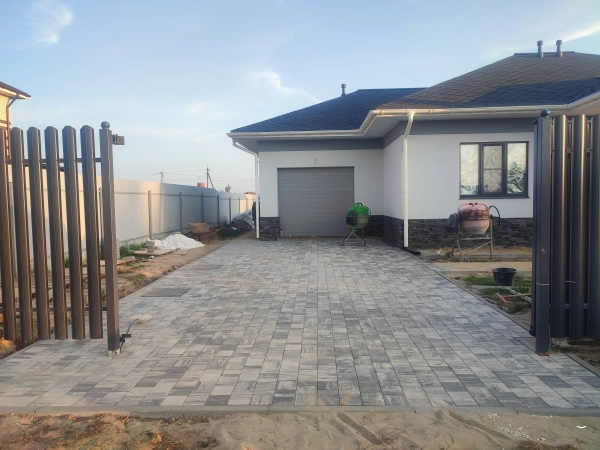

37. Площадка с квадратными колодцами ребилд круглых колец

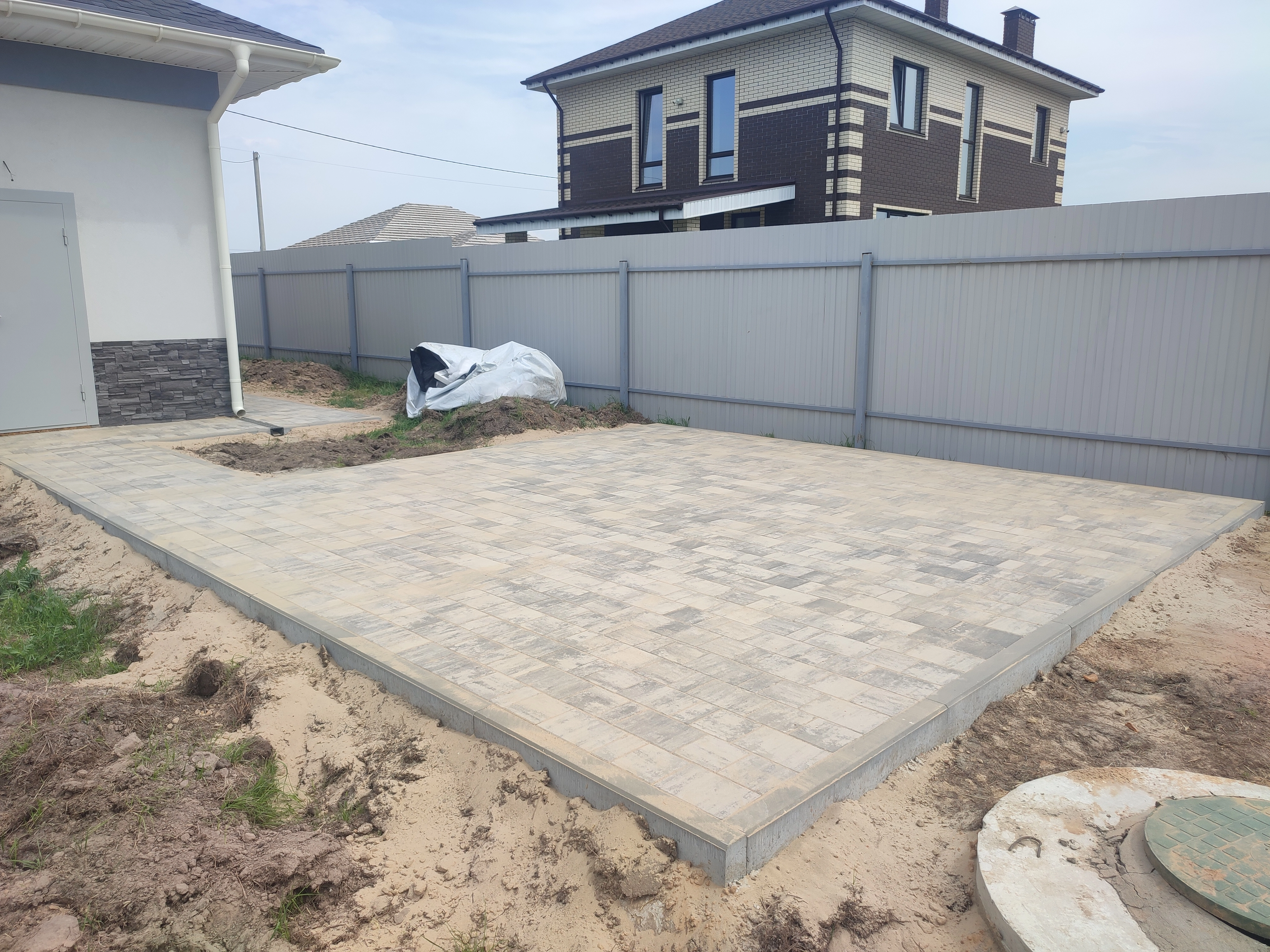

38. Монтаж и установка дождевых лотков



39. Прометаем песком швы после окончания всех работ

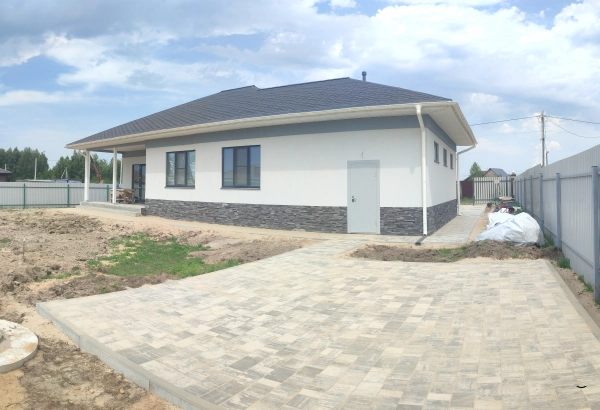

40. Панорама Передняя часть

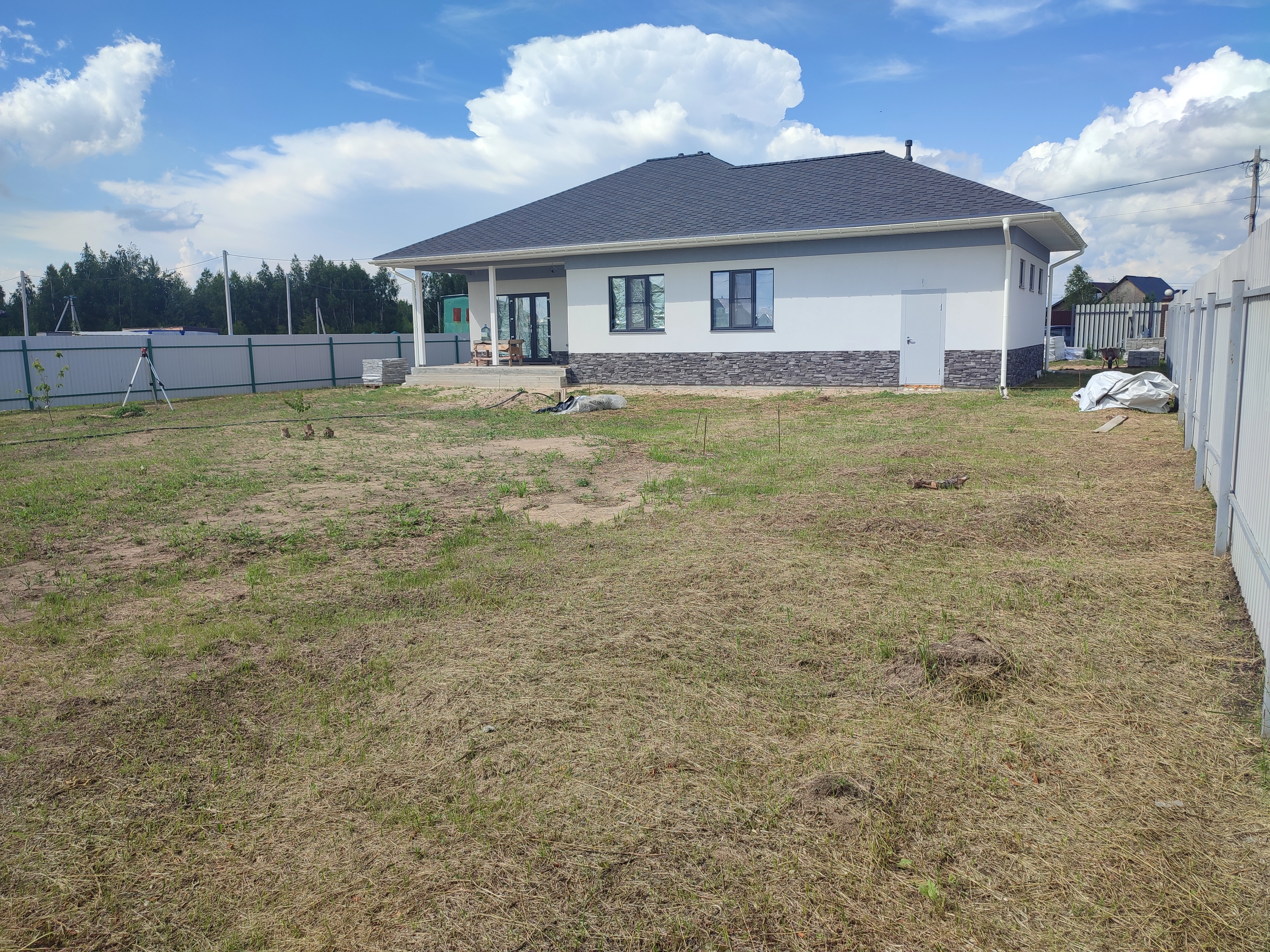

41. Панорама задняя часть



P.S Данный объект выполнялся порядка 12 рабочих дней с учётом погодных условий и готовности материала на объекте. Данный объект - это не большой анонс наших работ. Для того чтобы наши заказчики понимали, какие этапы работ проводятся и как это выглядит. Обращаем ваше внимание, что  для заказа услуг у нас вы можете связаться с нами, используя страницу контактов - https://stroi62.ru/contacts.html
